1.(1)不妥当。
理由:固定总价合同适用于规模小、技术难度小、工期短(一般在一年之内)的工程项目。本工程规模大、 工期较长,不适用。
(2)《建没工程施工合同(示范文本)》GF-2017-0201 的组成部分有:合同协议书、通用合同条款和专用合同条款。
2.(1)招标工程量清单还作为编制投标报价、计算工程量、工程索赔、工程结(决)算的依据之一。 (2)材料费包括:材料原价、运杂费、运输损耗费、采购及保管费。
3.(1)基坑开挖后,因遇软土层,进行地质复查,造成窝工损失 3 万元的审核意见不正确。
理由:因为施工地质条件变化是一个有经验的承包商所无法合理预见的,建设单位应该支付施工单位费用 损失。
(2)突遇百年不遇特大暴雨,造成总承包单位人员窝工损失 3 万元的审核意见正确;
理由:百年不遇特大暴雨属于不可抗力,不可抗力发生后,施工单位的人员窝工损失自己承担。
(3)施工单位机械窝工损失 2 万元的审核意见正确;
理由:不可抗力发生后,施工单位的机械窝工损失自己承担。
(4)抽排基坑内雨水,发生费用 1 万元的审核意见不正确;
理由:不可抗力发生后,工程所需清理、修复费用由建设单位承担。
(5)抢修现场受损的临时车道 3 万元的审核意见正确;
理由:不可抗力导致施工单位临时设施的损坏由施工单位自己承担。
(5)修复冲坏的永久道路 4 万元的审核意见不正确;
理由:因恶劣的自然条件或不可抗力引起的永久工程损坏及修复应由建设单位承担责任。

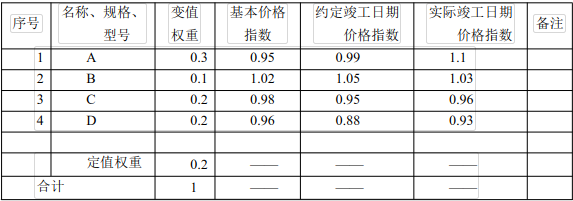

4.5000×(0.2+0.3×0.99/0.95+0.1×1.03/1.02+0.2×0.95/0.98+0.2×0.88/0.96)
=4954.11 万元
