1.除税金外,安全文明施工费、规费在投标时也不得作为竞争性费用。
2.预付款=(31922.13-1000)×15%=4638.32万元
起扣点P=T-M/N=(31922.13-1000)-4638.32/65%=23786.25万元
3.总承包单位索赔成立费用包括:购置钢筋资金占用费用1.88万元,利润18.26万元。
原因:因为该工程的施工总承包合同是依据《建设工程合同(示范文本)》(GF-2013-0201)签订的,所以按照规定,预付款在付款期满后的7d内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。税是不能要求索赔的。

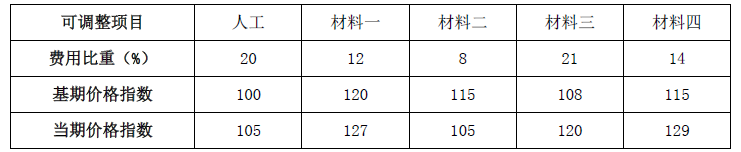

4.可调系数=0.20+0.12+0.08+0.21+0.14=0.75,固定系数=0.25
=3540×(25%+20%×105/100+12%×127/120+8%×105/115+21%×120/108+14%×129/115)=3718.49万
