分析

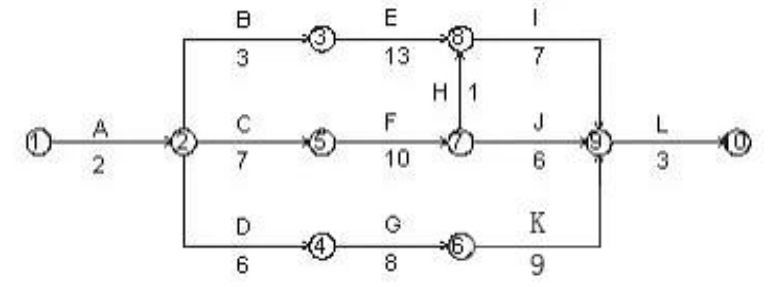

案例题 某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,项目技术负责人编制了相应施工进度安排(如图 1 所示),报项目经理审核。按照《危险性较大的分部分项工程安全管理规定》(建办质[2018 ]31 号),部分内容应编制安全专项施工方案并于施工完毕后进行验收。

因为本工程采用了某项专利技术,其中工序 B、工序 F、工序 K 必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备需要租赁,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
物料提升机安装前制定了施工方案,部分施工方案如下:
(1)试验楼物料提升机安装总高度 26m,采用一组缆风绳锚固。
(2)与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护措施。
(3)地面进料口处仅设置安全防护门,在相应位置挂设了安全警示标志牌,监理工程师认为安全设施不齐全。
问题:
1.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?
2.若租赁费用最低,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
3.指出物料提升机方案中错误之处,并分别给出正确做法。
4.危大工程验收人员应包括哪些?

正确答案

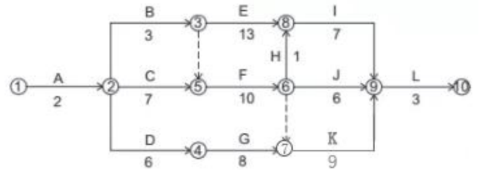

1.调整后的网络图为:

调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。
2.优化工序的起止时间后,应在第 6 周初进场,优化后特种设备计取费用时长为3+1+10+9=23(周)。
3.(1)错误之处:实验楼物料提升机安装总高度 26m,采用一组缆风绳锚固;
正确做法:实验楼物料提升机安装总高度 26m,采用两组缆风绳锚固。 P224
(2)错误之处:仅在通道两侧设置了临边安全防护措施;
正确做法:架体外侧应沿全高用立网防护,还应在通道上方设双层防护棚。
(3)错误之处:物料提升机在地面进料口处仅设置安全防护门;
正确做法:物料提升机在地面进料口处设置常闭型防护门。
4.危大工程验收人员
(1)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
(2)监理单位项目总监理工程师及专业监理工程师;
(3)有关勘察、设计和监测单位项目技术负责人。
查看解析

相关试题

刷题小程序
建筑工程管理与实务题库小程序
热门试卷
