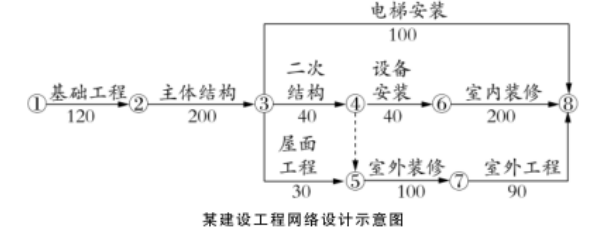

1. 关键线路为: ①→②→③→④→⑥→⑧
2. (1)事件一:乙方可以向甲方提出工期索赔,因洪水属于不可抗力原因且该工作属于关键工作 (2)事件四:乙方可以向甲方提出工期和费用索赔,因甲购设备质量问题原因属甲方责任且该工作属于关键工作 (3)事件五:乙方可以向甲方提出费用索赔,设计变更属甲方责任,但该工作属于非关键工作且有足够机动时间
3. (1)事件二:乙方可以向大模板供货方索赔费用和工期延误造成的损失赔偿
理由:大模板供货方未能按期交货,是大模板供货方责任,且主体结构属关键工作,工期延误应赔偿乙方损失 (2)事件三:乙方可以向屋面工程劳务分包方索赔费用 理由:专业劳务分包方违章,属分包责任 (但非关键工作,不存在工期延误索赔问题)
4. (1)实际总工期 =125+210+40+49+200=624 ( d ) (2)事件一和事件四中可补偿工期 =5+9=14 ( d ) (3)工期罚款 =10×1=10 (万元)
