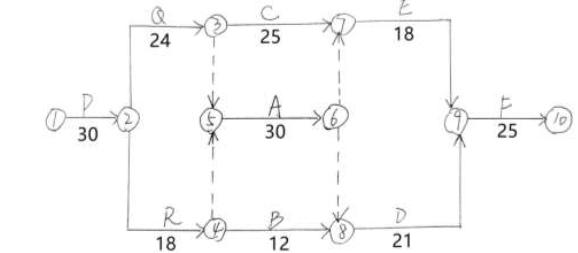

1.双代号网络计划如图所示:

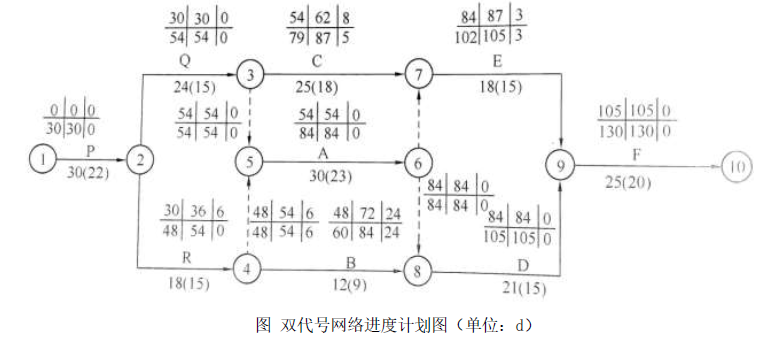

2.时间参数的计算见下图。关键线路P→Q→A→D→F。网络计划工期为130d。

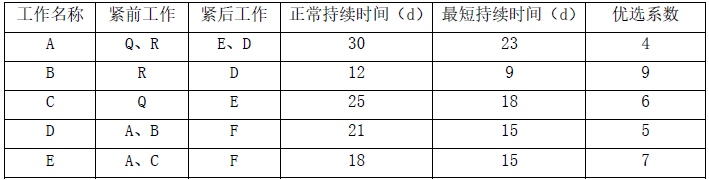

3.工期调整如下:
(1)计算需缩短的时间,根据所计算的工期需要缩短时间30d。
(2)在P、Q、A、D、F 工作中挑选优选系数最小的工作。
首先将P 工作压缩8d,再压缩F 工作5d,再压缩Q 工作6d,此时R 工作也成为关键工作,至此工期累计压缩了8+5+6=19d。
压缩A 工作5d,至此工期累计压缩了19+5=24d。
再压缩D 工作3d,此时E 工作也成为关键工作,至此工期累计压缩了24+3=27d。
(3)此时按要求仍需继续压缩,同时压缩C 工作和A 工作,组合优选系数6+4=10,
同时压缩Q 工作和R 工作,组合优选系数3+8=11,同时压缩E 工作和D 工作,组合优选系数12。
故同时压缩C 工作和A 工作2d,再同时压缩Q 工作和R 工作1d,至此工期累计压缩30d,可满足合同工期100d 的要求。

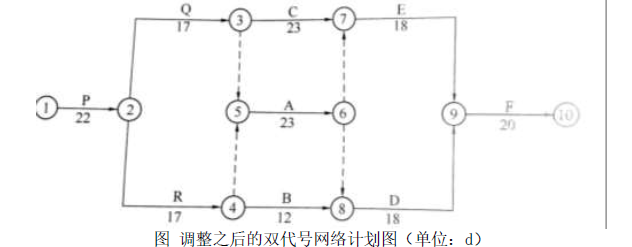

调整之后的双代号网络计划图如图所示:
