1.(1)事件1:施工总承包单位可以提出工期索赔。
理由:局部基础地基持力层为软弱层属于不利的地质条件,是建设单位应承担的风险。但土方2的总时差为4d,比原计划延误6d对总工期的影响是2d,因此可以提出工期索赔2d。
事件2:施工总承包单位不可以提出工期索赔。
理由:虽然钢材由建设单位供应,因施工用钢材未按时进场导致工期延期3d,理应由建设单位承担责任,但是承台梁1的总时差为4d,因此对总工期并无影响,所以不可以提出工期索赔。
事件3:施工总承包单位不可以提出工期索赔。
理由:基础2施工工期延期5d是由于施工总承包单位原因造成工程质量事故的返工而造成的,属于施工总承包单位应承担的责任,不可以提出工期索赔。
(2)对索赔成立的事件,总工期可以顺延2d。
(3)实际工期为:3+9+12+3=27d。

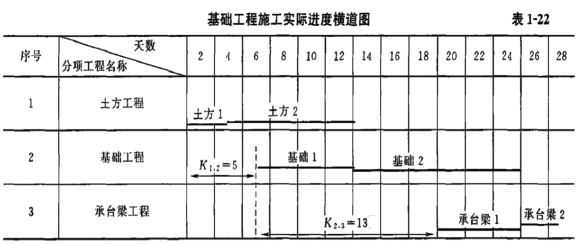

2.上述事件发生后,本工程网络计划的关键线路发生了改变,新的关键线路为①→②→④→⑤→⑥。施工实际进度横道图见下表(时间单位:d):

3.(1)项目风险管理应包括下列程序:风险识别,风险评估,风险应对,风险监控。
(2)项目管理机构应采取下列措施应对负面风险:风险规避;风险减轻;风险转移;风险自留。
4.(1)集体食物中毒事件上报程序:不妥当。
理由:如发生法定传染病、食物中毒或急性职业中毒时,必须在2h内向所在地建设行政主管部门和有关部门报告,并应积极配合调查处理。
(2)施工现场应配备常用药品及绷带、止血带、颈托、担架等急救器材。
