1.(1)不妥之处一:施工总承包单位的项目技术负责人主持编制了施工组织设计。
理由:应由施工总承包单位的项目负责人主持编制了施工组织设计。
不妥之处二:经项目负责人审核。
理由:应由施工单位主管部门审核。
不妥之处三:随后由项目技术负责人组织,对相关人员就施工组织设计内容进行交底并做好记录。
理由:应在工程开工前由施工单位项目负责人组织,对项目部全体管理人员及主要分包单位逐级进行交底并做好交底记录。
不妥之处四:在施工组织设计实施过程中,由项目经理主持进行过程检查。
理由:过程检查应由施工单位企业技术负责人或主管部门负责人主持。
(2)按工程施工阶段划分,过程检查通常包括地基基础、主体结构、装饰装修和机电设备安装三个阶段。
2.(1)施工总平面布置原则还有:
①施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少相互干扰;
②充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造费用;
③临时设施应方便生产和生活,办公区、生活区和生产区宜分离设置;④符合节能、环保、安全和消防等要求;
⑤遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。
(2)施工现场平面布置图还包括:
①布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;
②施工现场必备的安全、消防、保卫和环境保护等设施;
③相邻的地上、地下既有建(构)筑物及相关环境。
3.(1)施工现场环境保护管理方面可以体现在:资源保护、人员健康、扬尘控制、废气排放、建筑垃圾处置、污水排放、光污染、噪声控制等。
(2)现场的主要道路必须进行硬化处理,土方应集中堆放。裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。现场土方作业应采取防止扬尘措施。
4.(1)进度计划的调整方法具体有:
①关键工作的调整。
②改变某些工作间的逻辑关系。
③剩余工作重新编制进度计划。
④非关键工作调整。
⑤资源调整。

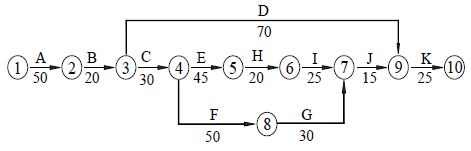

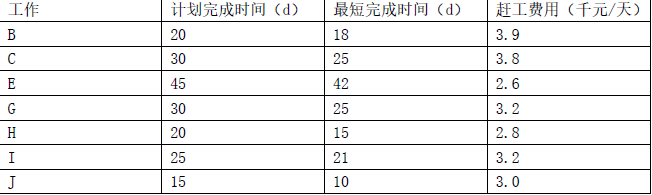

(2)工作C 压缩5 天,工作E 压缩3 天,工作H 压缩5 天,工作I 压缩2 天,工作J 压
缩5 天;
所需赶工费用:5×3.8+3×2.6+5×2.8+2×3.2+5×3.0=62.2 千元=6.22 万元。
