1.事件一中监理工程师要求的错误之处:提出了“结构实体检验应在监理工程师旁站下,由施工单位项目经理组织实施的要求”;
正确做法:根据《混凝土结构工程施工质量验收规范》(GB50204)的规定,对涉及混凝土结构安全的重要部位,应进行结构实体检验,结构实体检验应在监理工程师(建设单位项目专业技术负责人)见证下,由施工项目技术负责人组织实施,承担结构实体检验的试验室应具有相应的资质。
2.(1)错误之处:加气混凝土砌块填充墙体直接从结构楼面开始砌筑;
正确做法:根据现行《砌体工程施工质量验收规范》的要求,加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台等,其高度宜为150mm;
(2)错误之处:砌筑到梁底并间歇2d后立即将其补齐挤紧;
正确做法:该项工作应在间歇不少于14d后,采用粘土砖或灰砂砖45°至60°斜砌顶紧。

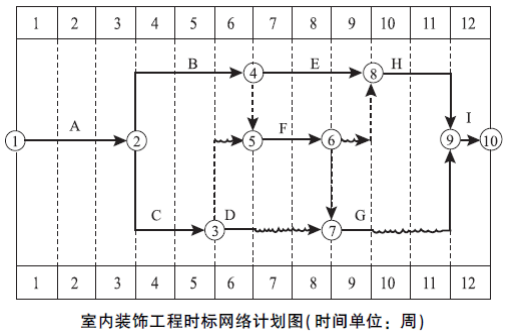

3.根据题目给出的时标网络计划图,可知室内装饰工程工期为84d(共12周)。
本工程计算工期等于计划工期,所有总时差为0的工作为关键工作,则其关键线路为:①→②→④→⑧→⑨→⑩。
4.事件四中施工总承包单位提出的工期索赔14d 的说法不成立。理由:虽然该事件是由于加工材料交付时间延误造成的,但受到影响的工作F并未处于关键线路上,其总时差为7d(一周)。因此,施工单位提出索赔时,应将总时差的7d扣除,可索赔工期为14-7=7(d)。
