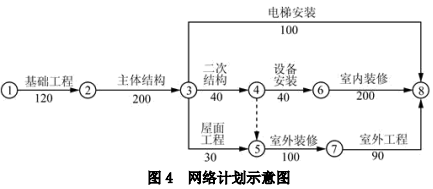

1.该网络计划的关键线路为:①→②→③→④→⑥→⑧。
2.索赔成立的有事件一、事件四、事件五。
事件一,按不可抗力处理,又是在关键线路上,所以只赔工期 5 天,不赔费用。
事件四,安装是甲方的责任,也是在关键线路上,所以可赔工期 9 天,还可赔费用 3 万元。
事件五,是甲方的责任,但工作不在关键线路上,有总时差存在,所以只赔费用,不赔工期。
3.乙方可向模板供应商索赔10万元,向劳务分包商索赔0.8万元;因为它们之间有合同关系,而且责任不在乙方,索赔成立。
4.实际总工期为:600+5+10+9=624 天,乙方可得到甲方的工期补偿为:5+9=14 天,工期罚款为:1 万元×10 天=10 万元。
