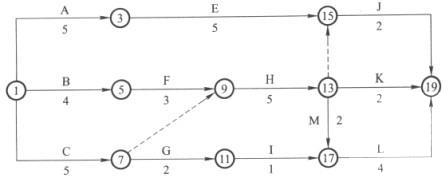

1.调整后的网络进度计划如下图所示:
2.起重机械在现场闲置2个月。理由:(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月,工作H最早开始时间为7月,则工作C与工作H之间机械闲置2个月;(2)工作H的最早完成时间是12月,工作J最早开始时间为第13个月,则工作H与工作J之间机械不闲置;所以,该起重吊装机械在现场共闲置2个月。
3.为了减少机械闲置时间,如果工作C开始时间往后推2个月开始。理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。
4.施工单位向建设单位索赔赶工费3万元不成立。工作Ⅰ总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作Ⅰ不需要赶工也能按原合同工期完工,故施工单位关于Ⅰ工作赶工费的3万元索赔不成立。
