案例题 某写字楼工程,地下 1 层,地上 10 层。当主体结构已基本完成时,施工企业根据工程实际情况, 调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划(图 2 单位:d),经总监理工程师 审核批准后组织实施。

在工程施工过程中,发生了以下事件:
事件一:工作 E 原计划 6d,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E 工作计划改为 9d 完成,其他工作与时间执行网络计划。
1 、指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2 、指出本装饰工程实际关键线路(工作),计算实际工期。

正确答案
1 、采用定义法,判断计划关键(工作)线路,计算计划工程

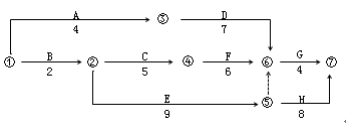

线路 1 ①③⑥⑦  4+7+4=15 天
线路 2 ①②④⑥⑦  2+5+6+4=17 天 (计划关键线路)
线路 3 ①②⑤⑥⑦  2+6+4=12 天
线路 4 ①②⑤⑦ 2+6+8=16 天
计划关键线路 ①→②→④→⑥→⑦ 工作为: B C F G
计划(总)工期 T 计=17 天
2 、绘制出施工实际进度双代号网络图

实际关键线路 ①→②→⑤→⑦
实际关键工作 B E H
实际关键工期 T 实=19 天
