1.(1)装配式混凝土结构专项施工方案的内容还有:施工场地布置、预制构件运输与存放、安装与连接施工、成品保护、绿色施工、安全管理、质量管理、信息化管理、应急预案等。
(2)不妥之处一:设计无具体要求,预制构件混凝土同条件立方体抗压强度达到设计强度等级值的70%时,构件开始运输进场。
正确做法:预制构件进场前,当设计无具体要求时,混凝土同条件立方体抗压强度不应小于混凝土强度等级值的75%。
不妥之处二:吊索与构件的水平夹角最小为30°。
正确做法:吊索与构件的水平夹角不宜小于60°,不应小于45°。
不妥之处三:上部支撑点距离墙板底部为板高的2/5。
正确做法:对预制柱、墙板的上部斜支撑,其支撑点距离板底不宜小于柱、板高的2/3,且不应小于柱、板高的1/2。
不妥之处四:施工人员留置了3 组边长为70.7mm 的立方体灌浆料标准养护试件。
正确做法:每工作班应制作1 组且每层不应少于3 组40mm×40mm×160mm 的长方体试件,标准养护28d 后进行抗压强度试验。
2.(1)采用钢筋套筒灌浆连接、钢筋浆锚搭接连接的预制构件就位前,应检查下列内容:
①套筒、预留孔的规格、位置、数量和深度;
②被连接钢筋的规格、数量、位置和长度;
③当套筒、预留孔内有杂物时,应清理干净,并应检查注浆孔、出浆孔是否通畅;
④当连接钢筋倾斜时,应进行校正,连接钢筋偏离套筒或孔洞中心线符合有关规范规定。
(2)预制构件接缝混凝土养护方式有:洒水、覆膜、喷涂养护剂等。
3.还有施工单位首次采用的钢材、焊接材料、焊接位置、焊后热处理等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。
4. ①累加数列:
工序Ⅰ:3 6 10
工序Ⅱ:3 7 11
工序Ⅲ:3 6 10
工序Ⅳ:4 7 11
②错位相减取大差求流水步距:

KⅠ,Ⅱ=3 周,
同理计算KⅡ,Ⅲ=4 周,
③总工期T=(3+4)+(4+3+4)+1=19 周。

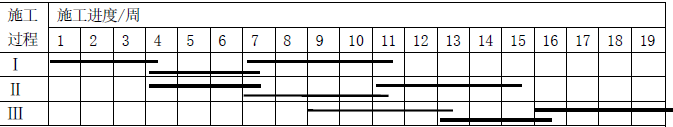

④标准层装修的流水施工横道图如下:
