1.(1)5 个合同文件解释的优先顺序:①中标通知书,②投标函,③专用合同条款,④通用合同条款,⑤已标价工程量清单或预算书。
(2)项目合同管理的程序有:合同评审;合同订立;合同实施计划;合同实施控制;合同管理总结。
2.(1)措施项目费=360+34+26+36+220=676 万元。
(2)措施项目费的内容还有:冬雨期施工增加费、已完工程及设备保护费、工程定位复测费、大型机械设备进出场及安拆费。

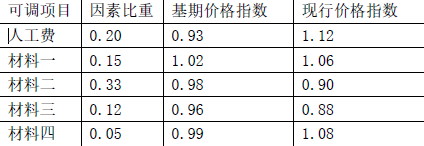

3.(1)固定部分比重a0=1-(0.20+0.15+0.33+0.12+0.05)=0.15。
实际结算价款P=P0(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0+a5E/E0)
=12050×(0.15+0.20×1.12/0.93+0.15×1.06/1.02+0.33×0.90/0.98+0.12×
0.88/0.96+0.05×1.08/0.99)=12222.91 万元。
(2)企业对项目部的成本考核主要内容还有:
①建立以项目经理为核心的成本责任制落实情况;
②成本计划的编制和落实情况;
③对各部门、岗位的责任成本的检查和考核情况;
④施工成本核算的真实性、符合性;
⑤考核兑现。
4.(1)可以索赔的工期:
情况2:可索赔工期5 天(15~19 日);
情况3:可索赔工期2 天:900 m3(4500 m310 天)=2 天;
情况4:可索赔工期3 天(20~22 日);
情况5:可索赔工期1 天(23 日);
共计可索赔工期为:5+2+3+1=11 天。
(2)可以索赔的费用:
情况2:人工费:15 工日×105 元/工日×(1+30%)=2047.5 元;
机械费:450 元/台班×5 天=2250 元;
情况3:(900m3×45 元/m3)
