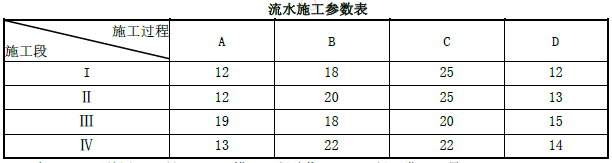

1.A、B、C、D 四个施工过程之间的流水步距计算如下:

计划工期 T=(12+18+52)+(12+13+15+14)=136d。
2.(1)不妥之处及理由如下:
①不妥之处一:最顶部两水平拉杆中间加设了一道水平拉杆。
正确做法:最顶两步距水平拉杆中间应分别增加一道水平拉杆。
②不妥之处二:水平拉杆的端部与四周建筑物间隔 100m。
正确做法:水平拉杆的端部均应与四周建筑物顶紧顶牢。
(2)水平拉杆无处可顶时的措施是:应于水平拉杆端部和中部沿竖向设置连续式剪刀撑。
3.模板拆除的顺序和方法是:先支的后拆,后支的先拆,先拆非承重的模板,后拆承重
的模板及支架。
4.事件三中,各项索赔成立与否判断和理由分别如下:
(1)工程清理、恢复费用 18 万元:索赔成立;
理由:根据合同约定,不可抗力导致工程本身的损失及清理、恢复费用由发包人承担。
(2)施工机械设备重新购置和修理费用 29 万元:索赔不成立;
理由:根据合同约定,不可抗力导致施工机械设备的损毁由承包人承担。
(3)工期顺延 6d:索赔成立;
理由:根据合同约定,不可抗力事件导致的工期延误可以顺延。
