1.平面控制网主要测量方法有:直角坐标法、极坐标法、角度交会法和距离交会法。

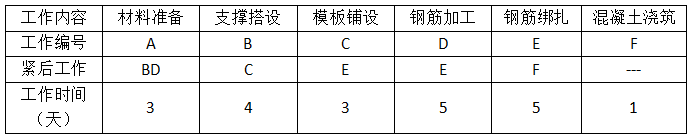

2.(1)网络计划图如下:

(2)该网络计划图的工期为:T=3+4+3+5+1=16天。
3.构造柱钢筋安装过程:
(1)对构造柱定位,上下端部弹线;
(2)根据配置竖向钢筋的直径和数量在相应位置钻孔;
(3)在钻孔部位植筋(使用建筑用结构胶);
(4)设计规定数量的箍筋预就位于柱立筋下端部;
(5)绑扎立(主)筋;
(6)将预就位的箍筋按间距要求分布并与立(主)筋绑扎牢固成型。
4.本工程验收时还应包含下述分部工程:地基与基础、建筑屋面、建筑给水排水及供暖、智能建筑、电梯、建筑节能等。
