建筑工程管理与实务
>
案例题 事件一:某设备安装工程拟组织流水施工,共分为3 个施工段,由I、II、I、IV 等4 个工序组成,其流水节拍表如
分析
案例题 事件一:某设备安装工程拟组织流水施工,共分为3 个施工段,由I、II、I、IV 等4 个工序组成,其流水节拍表如下图所示(单位:周)。因工期需要,工序III、IV 之间需搭接1 周。
事件二:施工之前项目部编制施工过程中工作和工作之间的逻辑关系表,根据下表绘制对应的网络图。
事件三:在施工过程中遭遇了当地政令性停工,导致C 工作比计划延长了3 天,施工单位向建设单位提交
索赔报告,要求延长工期3 日历天,补偿误工费25 万元。
【问题】1.绘制横道图。
2.绘制对应的网络图,找出其关键线路(用工作表示)
3.施工单位能否索赔成功,并说明理由?并用节点来表示延误以后的关键线路。
4.施工进度计划的调整内容有哪些?
正确答案
1.

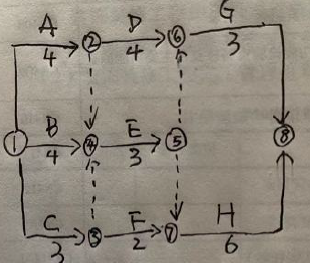

2.
关键线路A→E→H 和B→E→H
3.
施工单位索赔不成功,因为C 工作总是差是1 天,延误3 天对总工期仅仅影响2 天,因此工期损失2 天,当地政令性停工属于不可抗力,所以最终可以索赔工期2 天,误工费25 万。
延误以后的工期为15 天,关键线路为③→④→⑤→⑦→⑧
4.
工程量、起止时间、持续时间、工作关系、资源供应等。
