1.

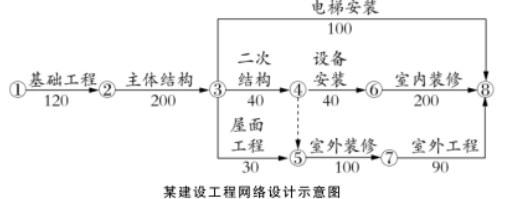

关键线路为:①→②→③→④→⑥→⑧
2.
(1)事件一:乙方可以向甲方提出工期索赔,因洪水属于不可抗力原因且该工作属于关键工作
(2)事件四:乙方可以向甲方提出工期和费用索赔,因甲购设备质量问题原因属甲方责任且该工作属于关键工作
(3)事件五:乙方可以向甲方提出费用索赔,设计变更属甲方责任,但该工作属于非关键工作且有足够机动时间
3.(1)事件二:乙方可以向大模板供货方索赔费用和工期延误造成的损失赔偿。
理由:大模板供货方未能按期交货,是大模板供货方责任,且主体结构属关键工作,工期延误应赔偿乙方损失。
(2)事件三:乙方可以向屋面工程劳务分包方索赔费用。
理由:专业劳务分包方违章,属分包责任(但非关键工作,不存在工期延误索赔问题)
4.(1)实际总工期=125+210+40+49+200=624(d)
(2)事件一和事件四中可补偿工期=5+9=14(d)
(3)工期罚款=10×1=10(万元)
5.(1)事件三:屋面劳务分包方的费用赔偿为0.8万元
(2)事件二:直接经济损失20万元,工期损失补偿=10×1=10(万元),向大模板供货方索赔总金额为30万元
