案例题 某工程在北方城市郊区,工期18 个月,范围包括土建施工,建筑给水排水,通风与空调和建筑智能化工程等,合同价13000 万元。通过招标确认该工程由具有施工总承包资质的A 公司总承包,经业主同意,A 公司将通风与空调和建筑智能化工程分包给具有相应资质的B 公司承包,合同约定空调设备、电动调节阀、风阀驱动器均由B 公司采购安装。
A 公司项目部根据安全生产管理职责及制度,成立了由项目总工程师担任组长的安全生产领导小组并配备了2 名专职安全管理员。为配合A 公司施工进度,B 公司投入项目施工人员65 名,并委派2 名现场技术员兼顾现场的安全巡查和管理。
监理工程师在现场检查时,发现第一批空调金属矩形风管弯头制作如图3-1 所示,部分风管因咬口形式选择不当存在咬口开裂的质量问题。泵房内某处水平主管和立管接管方式如图3-2 所示。
图3-1 风管矩形内弧形弯头施工示意图

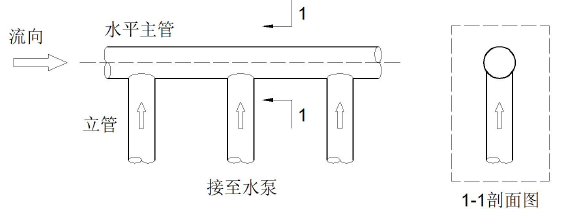

图3-2 并联水泵出口管道连接安装示意图

500 组同厂家的散热器进入施工现场后,A 公司抽取了一定数量的散热器进行了性能复验。该项目部分区域采用埋地盘管低温热水辐射供暖,盘管工作压力为0.3MPa,在对盘管进行隐蔽前检查时,发现地面下敷设的盘管有几处接头,试压记录显示盘管试验压力为0.45MPa。
问题:
1.A 公司和B 公司项目部配备的安全管理人员是否符合规定要求?说明理由。
2.电动调节阀安装前应检验哪几项内容?建筑智能化工程施工完成后应由谁组织哪些人进行质量验收?
3.图3-1 中风管矩形内弧形弯头内A 的名称及作用是什么?风管的咬口形式有哪些?图3-2 中管道的连接方式是否正确?
4.散热器应复验哪些性能参数?复验数量最少抽检多少组?低温热水辐射供暖施工存在哪些问题,如何改正?

正确答案
1.不符合规定要求。
(1)“A 公司项目部成立了由项目总工程师担任组长的安全生产领导小组并配备了2 名专职安全管理员”不符合规定要求,改正:应由项目经理担任组长;总承包项目专职安全生产管理人员按工程合同价配备:1 亿元及以上的工程不少于3 人,本工程合同价13000 万元,所以A 公司项目部应至少配备3 名专职安全管理员。
(2)“B 公司投入项目施工人员65 名,并委派2 名现场技术员兼顾现场的安全巡查和管理”不符合规定要求,
改正:专业承包单位项目施工人员50~200 人的,应当配备2 名专职安全生产管理人员,所以B 公司应至少配备2 名专职安全管理员。
2.(1)电动调节阀安装前,应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和试压试验。
阀门外壳上的箭头指向与水流方向一致。
(2)由建设单位项目负责人(总监理工程师)组织施工单位和监理单位、设计等有关单位项目负责人及技术负责人进行验收。
3.(1)A 的名称是导流片。作用是:减少风管局部阻力和噪声。
(2)咬口的形式有单咬口、联合角咬口、转角咬口、按扣式咬口。
(3)不正确。理由:并联水泵的出口管道进入总管应采用顺水流斜向插接的连接形式,夹角不应大于60°。
4.(1)散热器进场时,应对其单位散热量、金属热强度等性能进行复验。最少抽检2 组。
(2)低温热水辐射供暖施工存在的问题:
“地面下敷设的盘管有几处接头”不正确,改正:地面下敷设的盘管埋地部分不应有接头。
“盘管试验压力为0.45MPa”不正确,改正:试验压力为工作压力的1.5 倍,但不小于0.6MPa,所以试验压力应为0.6MPa。
查看解析

相关试题

单选
下列配电装置安装前的检查中,错误的是()。
A 柜体应有便于起吊的吊环 B 配电装置内母线应按国标要求标明相序色,并且相序排列一致 C 配电装置具有机械、电气防误操作的联锁装置,机械联锁装置应采用钢丝 D 所有的电器设备和元件均应有合格证
查看
单选
衡量计量器具质量和水平的主要指标不包括( )。
A 溯源性 B 灵敏度 C 鉴别率 D 超然性
查看
单选
材料进场验收时,要求复检的材料应有()。
A 材料出厂检验报告 B 材料出厂合格证 C 取样送检证明报告 D 交货检验证明书
查看
单选
吊装过程中不属于重点监测的内容是( )。
A 吊点及吊索具受力 B 吊装安全距离 C 参数仪表显示变化情况 D 指挥人员证书情况
查看
单选
汽轮发电机转子并不由( )组成。
A 转子锻件 B 端盖 C 励磁绕组 D 风扇
查看
单选
冷却塔安装应水平,单台冷却塔的水平度和垂直度允许偏差应为()。
A 1‰ B 2‰ C 3‰ D 4‰
查看
单选
下列有关 GMAW 的特点,说法不正确的是( )。
A 焊接表面不光滑、飞溅较多 B 工作效率低、成本高 C 设备复杂、施工场合有限 D 焊缝抗锈蚀能力强
查看
单选
根据《石油化工静设备安装工程施工质量验收规范》GB50461-2008,设备采用垫铁组找正找平时,下列说法不正确的是( )。
A 支柱式设备每组垫铁的块数不应超过 5 块 B 相邻两垫铁组的中心距不应大于 500mm,垫铁组高度宜为 30~80mm C 垫铁应露出设备支座底板边缘 10~30mm D 鞍式支座每个地脚螺栓近旁应对称设置 2 组垫铁
查看
单选
以下非金属风管材料中,适用于酸碱性环境的是()。
A 聚氯脂复合板材 B 酚醛复合板材 C 硬聚氯乙烯板材 D 玻璃纤维复合板材
查看
单选
在建筑智能化系统工程的一般施工程序中,系统试运行的紧后工序是( )。
A 系统调试 B 系统验收 C 软件安装 D 系统检测
查看
