案例题 某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。
质检员在进行质量检查时,发现如下几个问题:

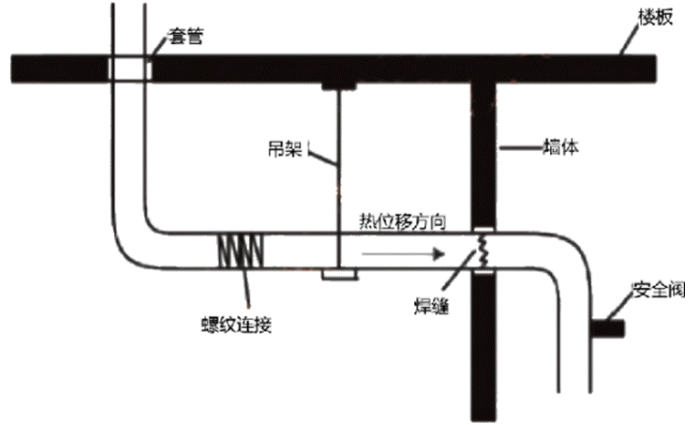

问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示

问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。
问题3:外幕墙上的LED点源灯的金属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管的连接用胶布粘贴。经过整改,质量问题得到解决。
问题:
1.指出管道施工中有哪些错误
2.特殊建设工程消防验收所需资料
3.室内消火栓安装后,应如何进行试验
4.LED点源灯的施工质量问题应如何整改

正确答案
【第1问】
(1)穿越楼板的套管与楼板平齐错误;
(2)吊杆与管道垂直安装错误;
(3)焊缝设在套管内错误;
(4)直径为200mm的管道用螺纹连接错误;
(5)安全阀水平安装错误。
【第2问】
消防验收申报表;工程竣工验收报告;涉及消防的建设工程竣工图纸。
【第3问】
室内消火栓安装完成后,应取屋顶层(或水箱间内)试验消火栓和首层取两处消火栓做试射试验。
【第4问】
外幕墙上的LED点源灯的柔性导管穿越外幕墙时应设置防水套管,且应做好防水处理;LED点源灯壳体与金属柔性导管的连接应采用专用接头。
查看解析

相关试题

单选
下列配电装置安装前的检查中,错误的是()。
A 柜体应有便于起吊的吊环 B 配电装置内母线应按国标要求标明相序色,并且相序排列一致 C 配电装置具有机械、电气防误操作的联锁装置,机械联锁装置应采用钢丝 D 所有的电器设备和元件均应有合格证
查看
单选
衡量计量器具质量和水平的主要指标不包括( )。
A 溯源性 B 灵敏度 C 鉴别率 D 超然性
查看
单选
材料进场验收时,要求复检的材料应有()。
A 材料出厂检验报告 B 材料出厂合格证 C 取样送检证明报告 D 交货检验证明书
查看
单选
吊装过程中不属于重点监测的内容是( )。
A 吊点及吊索具受力 B 吊装安全距离 C 参数仪表显示变化情况 D 指挥人员证书情况
查看
单选
汽轮发电机转子并不由( )组成。
A 转子锻件 B 端盖 C 励磁绕组 D 风扇
查看
单选
冷却塔安装应水平,单台冷却塔的水平度和垂直度允许偏差应为()。
A 1‰ B 2‰ C 3‰ D 4‰
查看
单选
下列有关 GMAW 的特点,说法不正确的是( )。
A 焊接表面不光滑、飞溅较多 B 工作效率低、成本高 C 设备复杂、施工场合有限 D 焊缝抗锈蚀能力强
查看
单选
根据《石油化工静设备安装工程施工质量验收规范》GB50461-2008,设备采用垫铁组找正找平时,下列说法不正确的是( )。
A 支柱式设备每组垫铁的块数不应超过 5 块 B 相邻两垫铁组的中心距不应大于 500mm,垫铁组高度宜为 30~80mm C 垫铁应露出设备支座底板边缘 10~30mm D 鞍式支座每个地脚螺栓近旁应对称设置 2 组垫铁
查看
单选
以下非金属风管材料中,适用于酸碱性环境的是()。
A 聚氯脂复合板材 B 酚醛复合板材 C 硬聚氯乙烯板材 D 玻璃纤维复合板材
查看
单选
在建筑智能化系统工程的一般施工程序中,系统试运行的紧后工序是( )。
A 系统调试 B 系统验收 C 软件安装 D 系统检测
查看
