【问题1】空调监控设备施工进度计划在实施过程中会受到制约的因素有:
(1)作业人员和施工机具配备
(2)设备材料进场时机,
(3)空调设备、监控设备的安装工艺规律,
(4)施工场地环境
(5)空调工程施工现场的实体现状,
【问题2】

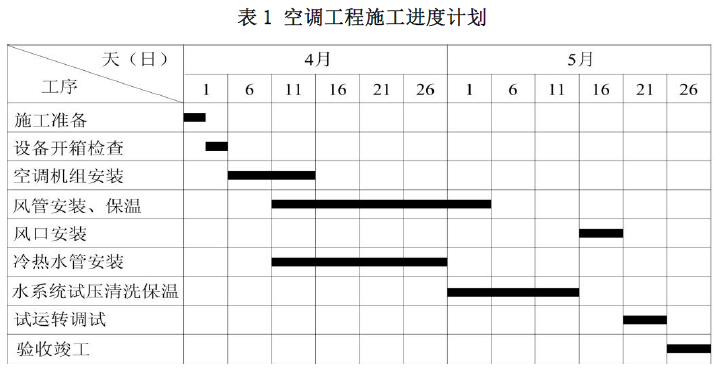

(1)由施工进度计划得知,冷热水管道在4 月11 日开始安装,所以电动调节阀到货的最迟时间是4 月11 日
(2)线圈与阀体间的电阻,进行模拟动作试验和压力试验
【问题3】
(1)风管型传感器安装,应在风管保温层完成之后进行,所以风管型传感器的安装开始时间为5 月6 日;
根据施工进度计划得知,5 月16 日开始风口的安装,所以风管型传感器安装时间为5 月6 日至5 月15 日;
(2)铂温度传感器与现场控制器之间的接线电阻应小于1 欧姆
【问题4】
(1)空调机组联动试运行应由B 公司负责。

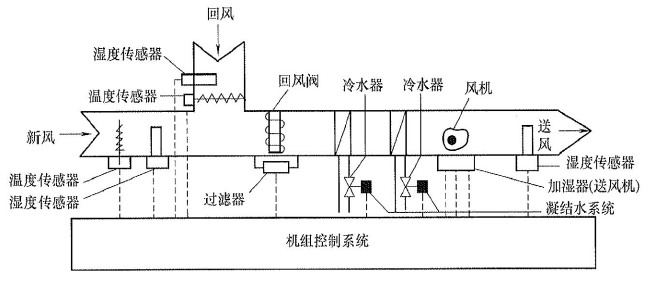

(2)试运行中主要检测的参数:
①对风阀的自动调节来控制空调系统的新风量以及送风风量的大小。
②对水阀的自动调节来控制送风温度(回风温度)达到设定值。
【问题5】
(1)及时办理入库手续。
(2)对所到设备分别储存,进行标识。
(3)对保管在露天的设备应经常检查,采取防雨、防风措施
