分析

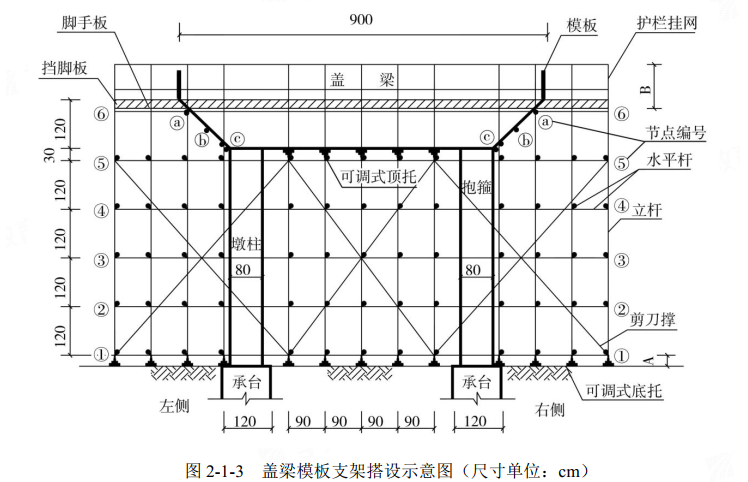

案例题 某公司承建一大桥,设计为双幅分离式四车道,下部结构为墩柱式桥墩,上部结构为 40m 简支梁。该盖梁采取支架法施工,项目部编制了盖梁支架模板搭设安装专项方案。包括如下内容:采用盘扣式钢管满堂支架;对支架强度进行计算,考虑了模板荷载,支架自重和盖梁钢筋混凝土的自重;核定地基承载力;对支架搭设范围的地面进行平整预压后搭设支架。盖梁模板支架搭设示意如图 2-1-3。架子工未完成全部斜撑搭设被工长查出要求补齐。现场支架模板安装完成后,项目部拟立即开始混凝土浇筑,被监理叫停下达了暂停施工通知,并提出整改要求。

上部结构架桥时发生如下事件:
(1)梁体在预制场进行吊装,设计未规定时,混凝土强度为设计强度的 75%。
(2)构件的吊环采用经过冷拉的 HRB400 钢筋制作。
(3)梁体存放时间不得超过 5 个月,超过该时间应对梁的上拱度值进行检测,合格方可使用。
【问题】
1. 写出支架设计中除强度外还应验算的内容。
2. 补充支架强度计算时还应考虑的荷载。
3. 指出支架搭设过程中存在的问题。
4. 指出图中 A、B 的数值。(以 mm 为单位)
5. 写出示意图左侧支架需要补充 2 根斜撑两端的对应节点编号。
6. 改正上部结构架桥时做法的错误之处。

正确答案
1.(1)刚度。
(2)稳定性。
2.(1)施工人员及施工设备、施工材料等荷载。
(2)振捣混凝土时产生的振动荷载。
(3)其他可能产生的荷载,如风荷载、雪荷载、冬季保温设施荷载、温度应力等。
3.(1)未对支架地基承载力检验。
(2)未对支架搭设范围的地面进行硬化(或“支架底部未设置垫板或混凝土垫块”)。
(3)支架地基未设置排水设施。
(4)斜撑搭设与支架搭设未同步进行。
(5)支架未进行预压。
4.(1)A:550mm。
(2)B:1500mm。
5.(1)a—④。
(2)b—③。
6.改正:
(1)梁体在预制场进行吊装,设计未规定时,混凝土强度不低于设计强度的 80%。
(2)构件的吊环采用未经冷拉的 HPB300 钢筋制作。
(3)梁体存放时间超过 3 个月时,应对梁的上拱度值进行检测。
查看解析

相关试题

单选
填石路基采用强力夯实施工时,填补夯坑的填料应选用( )。
A 碎石土 B 砂性土 C 软质石料 D 与路基同类型石质填料
查看
单选
隧道施工监控量测仪器中,不能用来测定拱脚下沉的是( )。
A 收敛计 B 水准仪 C 铟钢尺 D 全站仪
查看
单选
公路工程施工成本管理包括:①成本预测;②成本核算;③成本计划;④成本考核;⑤成本分析;⑥成本控制。正确的流程是( )。
A ①③⑥⑤②④ B ①⑥③⑤②④ C ①⑥③④②⑤ D ①③⑥②⑤④
查看
单选
下列乳化沥青品种中,属于阳离子乳化沥青的是( )。
A PA-1 B PC-1 C BA-1 D BN-1
查看
单选
黄土陷穴埋藏深度≤3m 直径≤2m,洞身较直的时候宜采用( )进行处理。
A 注浆 B 明挖回填夯实 C 灌砂 D 开挖导坑
查看
单选
石灰稳定类基层施工采用生石灰时,生石灰的技术指标不包括( )。
A 有效氧化钙加氧化镁含量 B 未消化残渣含量 C 细度 D 氧化镁含量
查看
单选
关于水泥混凝土路面养护的说法,错误的是( )。
A 混凝土路面铺筑完成或软作抗滑构造完毕后立即开始养护 B 养护时间根据混凝土弯拉强度增长情况而定,不宜小于设计弯拉强度的 80% C 混凝土板养护初期,严禁人、畜、车辆通行,在达到设计强度 75%后,行人方可通行 D 一般养护天数宜为 14~21d,高温天不宜小于 14d,低温天不宜小于 21d
查看
单选
下列关于钢板桩围堰施工的规定,说法错误的有( )。
A 钢板桩在施打前,其锁口宜采用止水材料捻缝 B 施打钢板桩应有导向装置,应能保证桩的位置准确 C 接长的钢板桩,其相邻桩的接头位置应上下错开 D 拔桩应从上游侧开始逐步向下游侧进行
查看
单选
进度控制中计划检查最简单和最有效的方法是( )。
A 横道图比较法 B 前锋线比较法 C 公路工程进度表 D 完工时点计算法
查看
单选
关于电缆线路敷设的描述中错误的是( )。
A 直埋电缆的上下部应铺以不小于100mm厚的碎石 B 直埋电缆的埋深不应小于0.7m C 金属电缆支架、电缆导管必须可靠接地(PE)或接零(PEN) D 电缆在沟内敷设时,应遵循低压在下、高压在上的原则
查看
