案例题 某施工单位承接了 10km 的山区二级公路工程项目,其中包含一座长 800m 的双车道隧道。隧道出口处于浅埋段,围岩级别较差导致在施工过程中围岩变形较大,拱顶下沉最大值达到 1.6m,因此经建设单位、设计单位、监理单位、施工单位现场勘查后,将从目前掌子面 DK118+549 至 DK118+659 的 V 级围岩段由原设计台阶法开挖变更为 CD 法如图 4-1 所示,具体施工流程如下图 4-2 所示。


施工过程中发生如下事件:
事件一:左洞进口洞门采用明洞式,明洞左侧采用偏压墙,洞口施工包括以下主要工序:①仰坡开挖及防护;②截水沟开挖、铺砌;③边坡开挖及防护;④偏压墙开挖、浇筑混凝土;⑤管棚成孔、装管、注浆;⑥套拱施工。
事件二:主要采用钻爆开挖,并配合人工出渣。断层破碎带及其影响带地段初期支护及时封闭成环,根据围岩量测结果及时施作二次衬砌。

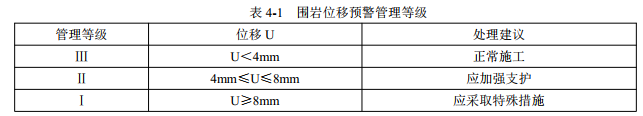

事件三:施工单位制定并经总监办批准了监控量测方案,方案明确了预警机制,分三级管理,围岩位移预警管理等级见表 4-1。

注:U 表示当天沉降量。

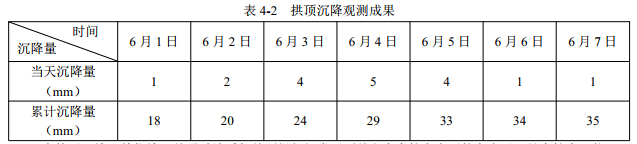

当遇到下列情况时,必须纳入 I 级管理:①连续 3 天拱顶沉降大于 3mm;②一天拱顶沉降大于 20mm。隧道施工过程中,左侧上部处拱顶沉降观测成果见表 4-2。

事件四:施工单位施工前通过地质超前预报得知掌子面前方存在较高水压的富水区,具有较大可能、较大规模的涌水、突水,施工单位采取了注浆措施。
事件五:为保证隧道施工安全,施工单位做了以下工作:
(1)施工前,施工单位依据风险评估结论,编制了专项施工方案,由施工单位技术负责人签字、加盖单位公章,后报总监理工程师签字、加盖执业印章后批准执行。
(2)施工单位专项方案要求二次衬砌距掌子面距离 IV 级围岩不得大于 120m,Ⅴ级围岩不得超过 90m。
(3)隧道开工前,项目部仅对隧道工区负责人和安全员进行了岗前安全培训。
问题:
1.补充隧道施工流程图工序中的工作内容。背景资料中隧道开挖方案变更属于什么设计变更,应由谁进行审批?。
2.写出事件一中工序①~⑥的正确排序(以“②→③→⑥→……”格式作答)。
3.指出事件二中的错误之处并说明理由,以及位移变形达到什么要求时,才能进行二次衬砌。
4.事件三中,施工单位是否应发出预警?说明理由及对应的处理建议。
5.事件四中,施工单位应采取哪两种注浆措施?
6.事件五中,逐条判断施工单位做法是否正确,并改正错误。

正确答案
1.(1)Ⅰ:超前支护;7:拆除中隔壁;Ⅷ:仰拱及填充混凝土;Ⅸ:拱墙二次衬砌。
(2)较大设计变更,应由省级交通运输主管部门审批。
2.②→①→③→⑥→⑤→④。
3.(1)错误之处:主要采用钻爆开挖,并配合人工出渣。
理由:应以人工开挖、人工和机械配合出渣为主,可适当采用控制爆破,以免破坏已完成的临时支撑隔墙。
(2)二次衬砌应在:①隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;②隧道位移相对值已达到相对位移量的 90%以上。
4.(1)应发出预警。
(2)理由:因 6 月 3 日~6 月 5 日拱顶沉降分别为 4mm、5mm、4mm,这三天中每一天拱顶沉降都≥4mm,所以首先应这三天应每天发出Ⅱ预警,需应加强支护;又因 6 月 3 日~6 月 5 日连续 3 天拱顶沉降>3mm,所以 5 日应发出Ⅰ级管理,应采取特殊措施。
5.全断面帷幕注浆、周边注浆。
6.(1)错误;改正:施工单位还应当组织召开专家论证。
(2)错误;改正:二次衬砌距掌子面的距离Ⅳ级围岩不超过 90m,Ⅴ级围岩不超过 70m。
(3)错误;改正:项目部还应对特种作业人员和其他从业人员进行安全培训。
查看解析

相关试题

单选
填石路基采用强力夯实施工时,填补夯坑的填料应选用( )。
A 碎石土 B 砂性土 C 软质石料 D 与路基同类型石质填料
查看
单选
隧道施工监控量测仪器中,不能用来测定拱脚下沉的是( )。
A 收敛计 B 水准仪 C 铟钢尺 D 全站仪
查看
单选
公路工程施工成本管理包括:①成本预测;②成本核算;③成本计划;④成本考核;⑤成本分析;⑥成本控制。正确的流程是( )。
A ①③⑥⑤②④ B ①⑥③⑤②④ C ①⑥③④②⑤ D ①③⑥②⑤④
查看
单选
下列乳化沥青品种中,属于阳离子乳化沥青的是( )。
A PA-1 B PC-1 C BA-1 D BN-1
查看
单选
黄土陷穴埋藏深度≤3m 直径≤2m,洞身较直的时候宜采用( )进行处理。
A 注浆 B 明挖回填夯实 C 灌砂 D 开挖导坑
查看
单选
石灰稳定类基层施工采用生石灰时,生石灰的技术指标不包括( )。
A 有效氧化钙加氧化镁含量 B 未消化残渣含量 C 细度 D 氧化镁含量
查看
单选
关于水泥混凝土路面养护的说法,错误的是( )。
A 混凝土路面铺筑完成或软作抗滑构造完毕后立即开始养护 B 养护时间根据混凝土弯拉强度增长情况而定,不宜小于设计弯拉强度的 80% C 混凝土板养护初期,严禁人、畜、车辆通行,在达到设计强度 75%后,行人方可通行 D 一般养护天数宜为 14~21d,高温天不宜小于 14d,低温天不宜小于 21d
查看
单选
下列关于钢板桩围堰施工的规定,说法错误的有( )。
A 钢板桩在施打前,其锁口宜采用止水材料捻缝 B 施打钢板桩应有导向装置,应能保证桩的位置准确 C 接长的钢板桩,其相邻桩的接头位置应上下错开 D 拔桩应从上游侧开始逐步向下游侧进行
查看
单选
进度控制中计划检查最简单和最有效的方法是( )。
A 横道图比较法 B 前锋线比较法 C 公路工程进度表 D 完工时点计算法
查看
单选
关于电缆线路敷设的描述中错误的是( )。
A 直埋电缆的上下部应铺以不小于100mm厚的碎石 B 直埋电缆的埋深不应小于0.7m C 金属电缆支架、电缆导管必须可靠接地(PE)或接零(PEN) D 电缆在沟内敷设时,应遵循低压在下、高压在上的原则
查看
刷题小程序
公路工程管理与实务题库小程序
