分析

案例题 某施工单位承接了16km 的山区二级公路工程项目,其中包含一座长720m 的单洞双向两车道隧道,隧道起讫桩号为YK054+100~YK054+820,采用复合式衬砌结构,初期支护施工的主要内容包括:①初喷混凝土;②打设锚杆;③架立钢架;④挂钢筋网;⑤复喷混凝土。其中隧道进口段YK054+100 至YK054+220 属于浅埋段,围岩级别较差(Ⅴ级围岩)导致在施工过程中围岩变形较大,拱顶下沉超过最大允许值,因此经建设单位、设计单位、监理单位、施工单位现场勘查后,拟将进口段原设计台阶法开挖变更为中隔壁(CD)法,如图4-1 所示。
具体施工流程如图4-2 所示。

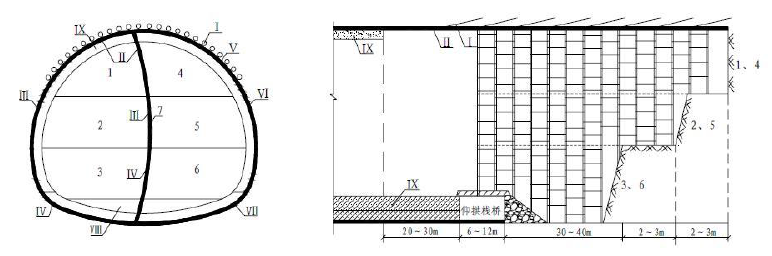

图4-1 中隔壁(CD)法施工示意图
图4-2 中隔壁(CD)法施工流程图

隧道施工前,施工单位项目部组织工程技术人员编制了隧道施工方案,施工过程中发生以下事件:
事件一:施工期间,施工单位在全隧开展综合地质超前预报,以掌握掌子面前方一定范围内围岩的地质条件,进而预测前方的不良地质以及隐伏的重大地质灾害。
事件二:隧道开挖过程中,技术人员采用激光隧道界限测量仪测定了隧道断面的超欠挖,提出欠挖控制要求及处理措施:拱脚等位置严禁欠挖;对于其它位置,当岩层完整、岩石抗压强度大于30MPa,并确认不影响衬砌结构稳定和强度时,每1m2 内欠挖面积不宜大于0.1m2。欠挖隆起量不得大于C 值;当欠挖面积及隆起量较大时,采用补炮措施进行处理。
事件三:开工前,施工单位根据《关于开展公路隧道工程施工安全风险评估试行工作的通知》,对该隧道工程进行了总体风险评估(总体风险评估等级为Ⅳ级),并出具评估报告。报告内容包括:评估依据、工程概况、评估步骤等。
问题:
1.补充隧道施工工序中的工作内容。
2.隧道地质超前预报的方法有哪些?
3.对隧道初期支护工序进行排序。
4.写出事件二中C 的数值,还有什么部位严禁欠挖?
5.请补充事件三中评估报告中的缺项。施工单位是否需要进行专项风险评估?说明理由。

正确答案
1.Ⅰ是超前支护;7 是拆除中隔壁临时支撑(拆除中隔墙);Ⅷ是仰拱填充施工;Ⅸ是二次衬砌施工。
2.隧道地质超前预报的方法主要有:地质调查法、超前钻探法、物探法、超前导洞法。
3.①-④-③-⑤-②。
4.C:50mm;拱脚以上1m 范围内及净空图折角对应位置。
5.评估方法、评估内容、评估结论及对策建议。需要,总体风险评估等级达到Ⅲ级(高度风险)及以上的工程应进行专项风险评估。
