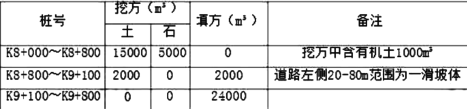

案例题 某施工单位承接了某公路 B 合同段 K8+000~K9+800的路基、路面、1座3×20m 的简支梁桥和 8 道涵洞施工,合同工期为 200d。该段土质以松散砂土和黏土为主,路基主要工程量见表。

注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方 0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。

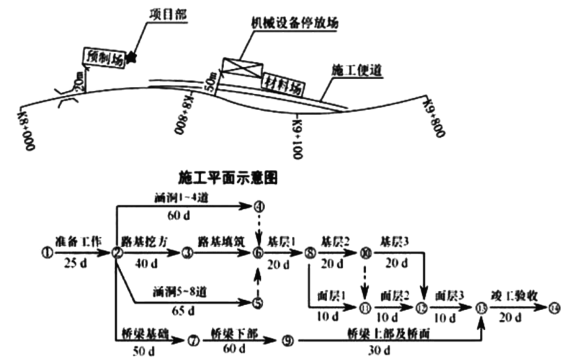

施工单位进场后,积极组织施工,并将路面分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划,分别如下图所示:

路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为 560m3/台班,机械利用率为 0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
【问题及答案】
1. 列式计算路基施工中的利用方(天然密实方)和借土方(压实方)数量。
2. 指出平面布置示意图中临时设施和临时工程布置的不妥之处,并说明理由。
3. 为满足合同工期要求,路基填筑施工最多不能超过多少天?若以桥梁施工为关键线路,路基填筑施工最多不能超过多少天?
4. 按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投入多少台挖掘机?(不考虑备用)
5. 分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。
6. 根据背景资料,指出产生路基纵向裂缝的可能原因。

正确答案
1. 列式计算路基施工中的利用方(天然密实方)和借土方(压实方)数量。
答:利用方数量=(15000-1000)+5000+2000=21000m3。
借方:24000+2000-(15000-1000)/1.16-5000/0.92-2000/1.16=6772m3。
2. 指出平面布置示意图中临时设施和临时工程布置的不妥之处,并说明理由。
答:平面布置示意图中临时设施和临时工程布置的不妥之处:将临时场地(机械设备停放场和材料场)和施工便道布置在滑坡体内。理由:因为这种布置会增加滑坡上的荷载而可能诱发滑坡。
3. 为满足合同工期要求,路基填筑施工最多不能超过多少天?若以桥梁施工为关键线路,路基填筑施工最多不能超过多少天?
答:为满足合同工期要求,路基填筑施工的最长时间是:
[200-(25+40+20+20+20+10+20)]d=45d。
若以桥梁施工为关键线路,路基填筑施工的最长时间是:
[(50+60+30)-(40+20+20+20+10)]d=30d。
4. 按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投入多少台挖掘机?(不考虑备用)
答:根据公式。施工单位每天应投入的挖掘机=(15000+5000+2000)m/{(40×1×560m3/台班)×0.85}=1.16 台班,取 2 台班。
5. 分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。
答:对于已覆盖的隐蔽工程,监理要求再行开孔检查,若检查后符合图纸和规范要求,则一切费用应由业主承担,则施工单位应该获得索赔费用。若开孔检查后并不符合合同及规范的要求,则由承包商承担一切费用,则施工单位不应该获得索赔费用。
6. 根据背景资料,指出产生路基纵向裂缝的可能原因。
答:产生路基纵向裂缝的可能原因:土石混填且未分层碾压;纵向分幅填筑。
查看解析

相关试题

单选
下列抛石挤淤施工规定说法错误的是( )。
A 当下卧地层平坦,沿道路两旁向前呈三角形抛填,再渐次向中线展开。 B 当下卧地层具有明显横向坡度,应从下卧层高的一侧向低的一侧扩展,并在低侧边部多抛投不少于 2m 宽。 C 在抛石高出水面后,应采用重型机具碾压紧密,然后在其上设反滤层,再填土压实。 D 抛石挤淤适用于处理 3m 以下的软基
查看
单选
是施工企业和项目经理部签订责任书的主要依据( )。
A 项目预算总成本 B 项目预算(直接)成本 C 计划预算(直接)成本 D 实际预算(直接)成本
查看
单选
施工机械费用中的可变费用包括机驾人员工资、电费、( )及其他费用等。
A 折旧费 B 维修费 C 安装拆卸及辅助设施费 D 燃油费
查看
单选
桥梁按结构体系划分,不属于组合体系是( )。
A 连续刚构 B 悬索桥 C 梁、拱组合体系 D 斜拉桥
查看
单选
关于锤击沉桩施工过程中,不属于暂停沉桩的情形有( )。
A 遇到贯入度变化 B 桩身突然发生倾斜、移位或有严重回弹 C 桩顶出现严重裂缝、破碎 D 桩身开裂
查看
单选
膨胀土地区路基的施工技术要点说法错误的是( )。
A 掺灰处置后的膨胀上不宜用于高速公路、一级、二级公路的路床 B 高填方、陡坡路基不宜采用膨胀土填筑 C 强膨胀土不得作为路基填料 D 路基浸水部分不得用膨胀土填筑
查看
单选
某软岩路堑路段缺乏合格石料,该路堑最适合修建的挡土墙是( )。
A 加筋挡土墙 B 锚杆挡土墙 C 浆砌块石衡重式挡土墙 D 扶壁式挡土墙
查看
单选
粒料基层或底基层中不属于嵌锁型类型的基层是( )。
A 泥结碎石 B 泥灰结碎石 C 级配碎石 D 填隙碎石
查看
单选
下列关于混凝土路面说法错误的是( )。
A 纵缝从功能上分纵向施工缝和纵向缩缝两类,构造上分为设拉杆平缝型和设拉杆假缝型 B 横向施工缝构造上分为设传力杆平缝型和不设传力杆平缝型 C 横向缩缝的切缝方式应由施工期间该地区路面摊铺到切缝时的昼夜温差确定 D 养护时间根据混凝土弯拉强度增长情况而定,混凝土路面养护时间不宜小于设计弯拉强度的 80%
查看
单选
下列关于大体积混凝土施工减少水化热说法错误的是( )。
A 宜选用低水化热和凝结时间长的水泥品种 B 减少单方混凝土的水泥用量 C 大体积混凝土进行配合比设计及质量评定时,可按 28d 龄期的抗压强度控制 D 对大体积混凝土进行温度控制时,应使其内部最高温度不大于 75℃、内表温差不大于 25℃
查看
刷题小程序
公路工程管理与实务题库小程序
