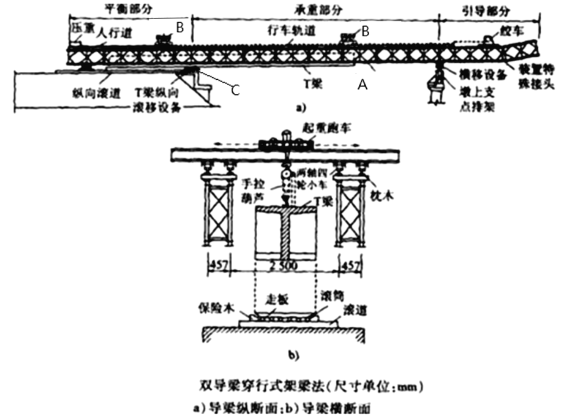

1. 根据背景资料针对架桥机示意图,写出 A、B、C 的名称。
答:A—导梁; B—纵移行车(天车);C—中支腿。
2. 补充事件一中梁场布置方案内容。
答:生产能力、存梁区布置及最大存梁能力。
3. 事件二中,指出双导梁架桥机施工工艺流程中 D 和 E 的名称。
答:D—试吊;E—运梁、喂梁。
4. 事件三中,逐条判断双导梁架桥机架施工风险控制措施正误,有误,请改正。
答:(1)正确。
(2)正确。
(3)错误。大雨、大雪、大雾、沙尘暴和六级(含)风以上等恶劣天气必须停止架梁作业。
(4)错误。架桥机工作前,使架桥机主梁纵向坡度<1.5%。纵向行走轨道的铺设纵坡<3%。
5. 补充事件四中机械设备档案的内容。
答:产品合格证及生产许可证(复印件及其他证明材料);各设备操作人员资格证明材料。
6. 事件五中,浮式沉井在下水、浮运前底节需要做什么试验,底节还可以采用哪些方法下水?
答:底节需要水压试验。底节还可以采用涨水自浮或直接起吊下水。
7. 事件五中,就地浇筑沉井的助沉措施可采取哪些方法?
答:沉井的助沉措施可采取:
① 采用井外高压射水、降低井内水;
② 在结构受力容许的条件下,亦可采用压重或接高沉井;
③ 采用空气幕、泥浆润滑套。
