1. 根据《企业职工伤亡事故分类》,背景中可能会出现哪些事故?
答:坍塌、透水、瓦斯中毒、瓦斯爆炸。
2. 请写出事件一中各施工工序的名称并正确排序。

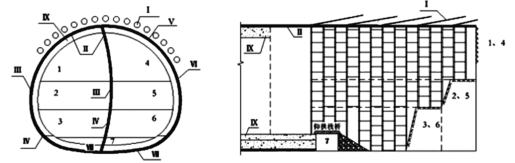

答:Ⅰ-超前支护→1-左侧上部开挖→Ⅱ-左侧上部初期支护→2-左侧中部开挖→Ⅲ-左侧中部初期支护→3-左侧下部开挖→IV-左侧下部初期支护→4-右侧上部开挖→V-右侧上部初期支护→5-右侧中部开挖→VI-右侧中部初期支护→6-右下部开挖→Ⅶ-右侧下部初期支护→7-拆除中隔壁→Ⅷ-仰拱及填充混土→Ⅸ-拱墙二次衬砌
3. 写出事件二中,光面爆破三种炮眼起爆顺序以及掏槽眼和周边眼的作用。E、W 代表的参数名称。

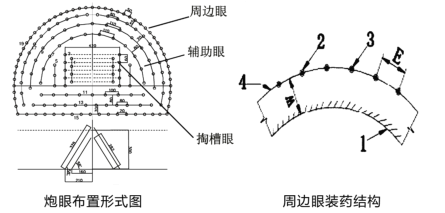

答:周边眼→掏槽眼→辅助眼。
掏槽眼的作用是将开挖面上某一部位的岩石掏出一个槽,以形成新的临空面,为其他炮眼的爆破创造有利条件。周边眼的作用是爆破后使坑道断面达到设计的形状和规格。
E—周边眼的间距;W—最小抵抗线。
4. 补充事件三必测项目的名称。指出该段围岩位移管理等级,并写出应对措施。
答:(1)补充必测项目还有:周边变化、地表下沉、拱脚下沉。
(2)该段围岩位移管理等级为Ⅰ级管理。应暂停施工,采取相应工程对策。
5. 事件四,补充质检部门对初支喷射混凝土检验的实测项目。改正错误之处。
答:喷层厚度、喷层与围岩接触状况。改正:二衬按照由下到上、先墙后拱的顺序连续浇筑。
6. 指出事件五中安全事故等级,说明理由。并补充事故报告内容。
答:属于较大事故。死亡人数 3 人,为较大事故;重伤人数 3 人,一般事故;最终安全事故为较大事故。事故报告内容还包括:(1)事故已经造成或者可能造成的伤亡人数和初步估计的直接经济损失(2)已经采取的措施。
7. 事件六中监理工程师要求是否合理?并说明理由。
答:合理。理由:重大风险源(隧道涌水突泥事故)的监控与防治措施、应急预案经施工企业技术负责人和项目总监理工程师审批后,由建设单位组织论证或复评估。施工项目经理或技术负责人在施工前应对施工人员进行安全技术教育与交底;现场应设立危险告知牌。
