案例题 某单位承接了某新建机场空管工程的施工项目,包括仪表着陆系统,合同工期为220天,合同额为23000万元,其中安全生产费用150万元,合同签订后发生了如下事件:
事件一:建设单位按约定支付了安全生产费用预付款。
事件二:人力资源和社会保障部检查时发现,甲单位没有办理农民工工资保证金账户。
事件三:质量监督站在检查过程中发现,甲单位没有配备专职安全生产管理人员。
事件四:仪表着陆系统航向信标的电气调试步骤为:开机准备→发射机调整→A→B→控制功能调整。

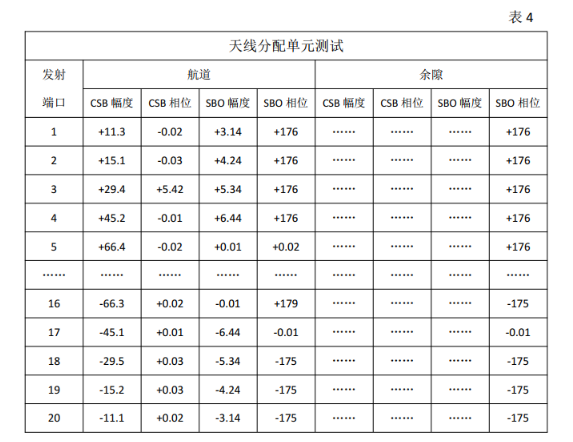

事件五:仪表着陆系统调试时,航向天线分配单元(天线振子为20单元)部分测试如下:

问题
1.请说明建设单位至少付多少安全生产费用预付款?并说明理由。
2.请说明施工单位在什么时限内办理农民工工资保证金账户?建设单位至少缴纳农民工工资保证金是多少?
3.请说明甲单位至少配备多少名安全生产管理人员?
4.事件四中,写出A、B的内容。
5.发射机调整的目的,有哪些参数需要调整?
6.指出哪几组测量结果不符合要求。

正确答案
1.
1)预付款:75万元
(2)理由:合同工期在一年以内的,建设单位预付的安全生产费不得低于该费用总额的50%。本工程合同工期为220天,安全生产费用为150万元,150×50%=75万元。
2.
(1)施工单位在工程取得施工许可证起20日内办理农民工工资保证金账户。
(2)建设单位至少缴纳农民工工资保证金是230万。工资保证金的比例原则上不低于造价的1%。
3.
至少配置2名安全生产管理人员。
安全生产管理人员1亿元(含)以上的,不少于2人。本工程合同额23000万元,所以甲单位至少配备2名安全生产管理人员。
4.
(1)A为天线系统调整。
(2)B为监视器调整。
5.
(1)发射机调整的目的:使天线振子按照理论的幅度和相位关系馈送相应比例
的电信号,在空间形成特定关系的电场场型。
(2)需要调整的参数有:
①航道及余隙发射机信号频率
②航道及余隙发射机信号功率
③航道及余隙发射机CSB/SBO信号波形及参量
6.
(1)发射端口3航道(CSB相位)、(2)发射端口5航道(SBO相位)、(3)发射端口16航道(SBO相位)、(4)发射端口17航道(SBO相位)、(5)发射端口17余隙(SBO相位)。
查看解析

相关试题

单选
下列设备中,位于机场飞行区升降带内的是( )。
A 大气透射仪 B 气象雷达 C 航向信标 D 中指点标
查看
单选
新建运输机场必须建设的滑行道是( )。
A 绕行滑行道 B 平行滑行道 C 联络滑行道 D 快速滑行道
查看
单选
机场飞行区内,与跑道宽度一致的是( )。
A 联络道 B 停止道 C 净空道 D 跑道端安全区
查看
单选
民用机场是指民用航空器起飞、降落、滑行、停放及进行其他活动使用的划定区域,包括( )、装置和设施。
A 进场路 B 综合交通枢纽 C 输油铁路专线 D 附属建筑物
查看
单选
下列结构用于运输机场沥青跑道上面层的是( )。
A 沥青贯入式 B 沥青混凝土 C 微表处 D 沥青同步碎石
查看
单选
水泥混凝土面层检查保证项目中,混凝土弯拉强度的龄期是( )。
A 7天 B 14天 C 28天 D 90天
查看
单选
在建设全向信标台站时,如净空条件不能完全满足台站设置要求时,为改善遮蔽情况可采取的方法是( )。
A 增加发射天线的数量 B 增加天线相对反射网的高度 C 增大全向信标发射机的功率 D 架高反射网高度及增大反射网面积
查看
单选
在跑道II类运行时,关于航向信标运行保护区的说法正确的是( )。
A 敏感区应设置灯光或标识 B 临界区未经许可不应有任何交通变化 C 场地保护区和临界区应设置醒目标志 D 车辆、航空器等移动物体不应进入敏感区
查看
单选
下列系统中为公共广播自动广播模块提供航班信息的是( )。
A 信息集成系统 B 离港系统 C 综合交通系统 D 内部通讯系统
查看
单选
隔离变压器的安装工序包括:①电气性能测试:②连接灯光回路和灯具;③制作一次、二次电缆头;④可靠接地;正确工序为( )。
A ①③②④ B ②①④③ C ②③①④ D ①②③④
查看
刷题小程序
民航机场工程管理与实务题库小程序
