案例题 某东北机场跑道2800×45米,常年平均气温10℃,最冷月份是1月,平均气温-3℃,最高气温4℃。工期是2020年1月1日至2021年9月30日。

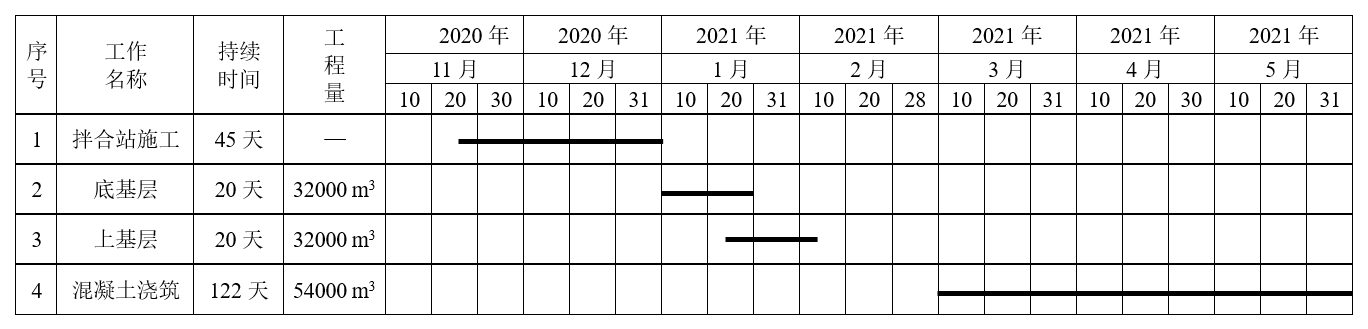

跑道结构设计为36cm水泥混凝土面层+20cm水泥稳定碎石上基层+20cm水泥稳定碎石底基层。2月8日春节,2月5日到2月28日放假。部分施工进度计划表如下。


每天工作8h,混凝土高峰期浇筑量为810m3/天。混凝土拌合楼实际产能是额定的80%。



拌和站建设时,除拌和楼设备因故未到位外,其他各项已具备生产条件。在设备到位安装完成后,施工单位对拌和楼计量设备进行核查,其标定合格证书在施工期间持续有效,自检认定合格,拟上报监理检查确定后,投入生产。
施工单位对各分项工程质量进行评定时,发现一处边角断裂和极个别块板风窝麻面,施工单位评定结论为“合格”。
施工单位申请竣工验收前,已完成以下工作:完成了工程设计和合同约定的内容;同步生成的文件资料基本齐备,并基本完成归档工作;工程主要材料、构配件的进场均有试验报告;试验检测完成并有检测合格报告。
问题
1.施工单位编制的道面施工进度计划是否合理?说明理由。
2.水泥混凝土的拌和楼设备8h实际生产产量是多少?假定高峰日施工均衡,水泥混凝土拌和楼的生产能力能否满足施工要求?并说明理由。
3.施工单位针对拌合设备的作法是否合理?说明理由。
4.分项工程的质量评定包含哪些内容?施工单位自检合格是否合理,为什么?
5.施工单位申请竣工预验收还需具备什么条件?

正确答案

1.
(1)不合理。
(2)理由:水泥稳定碎石最低的施工温度为5℃。水泥稳定碎石底基层和上基层在1月份施工。1月,平均气温-3℃,最高气温4℃,低于5℃。无法满足水泥稳定碎石施工温度的要求。

2.
(1)混凝土拌合楼8h实际生产量是:75×8×80%=480m3。
(2)不能满足施工要求。
(3)理由:水泥混凝土拌合楼每天的产量小于混凝土高峰期每天的浇筑量(480m3<810m3)。


3.
(1)不合理(得结论)。
(2)理由:拌和站设备安装后投入生产前,应由具有相应资质的单位对计量设备进行重新标定(列规定)。施工单位在没有进行标定的情况下就投入了生产。(摆事实)

4.
(1)分项工程质量评定内容包括:基本要求、实测项目、质量保证资料和外观检查等四项内容。
(2)施工单位自检合格不合理。
(3)因为:混凝土板块的边角断裂属于严重缺陷,有严重缺陷存在,所以不能评定为合格。应采取措施对边角断裂进行处理,消除严重缺陷后,可以评定为合格。

5.
竣工预验收还需具备的条件有:
(1)施工单位应完成工程质量自评,并形成工程竣工报告;
(2)完成验收工程竣工图编制。
查看解析

相关试题

单选
运输机场,按( )分为囯际机场和囯内机场。
A 航线性质 B 机场流量 C 跑道长度 D 年旅客吞吐量
查看
单选
机场海拔高度是影响跑道( )的因素之一。
A 刚度 B 强度 C 长度 D 厚度
查看
单选
运输机场扩建项目的安全设施应于主体工程( )。
A 同时开工 B 同时审批 C 同时采购 D 同时设计
查看
单选
水泥混凝土道面弯拉强度检验方法有室内标准养生小梁弯拉强度和( )。
A 标准立方体抗压强度 B 钻芯劈裂强度 C 抗剪强度 D 标养小梁疲劳强度
查看
单选
机场的安全保卫等级划分依据是( )。
A 年旅客吞吐量和年货邮吞吐量 B 年旅客吞吐量和飞行区指标 C 年旅客吞吐量和机场所在地区受威胁程度 D 机场所在地区受威胁程度和飞行区指标
查看
单选
场道施工测量过程中,控制桩复测应由( )共同进行。
A 建设单位和监理单位 B 监理单位和施工单位 C 建设单位和施工单位 D 建设单位、监理单位和施工单位
查看
单选
确定航向信标台天线位置时,应考虑净空条件和( )因素。
A 下滑信标天线的位置 B 航空器起飞时发动机的喷流 C 航向信标机发射功率 D 航向天线单元数
查看
单选
机位安全线的颜色是( )。
A 白色 B 红色 C 黄色 D 橙色
查看
单选
沥青混凝土混合料由沥青、粗集料、细集料和( )组成。
A 矿粉 B 粘土 C 粉煤灰 D 石灰
查看
单选
关于水泥混凝土明沟沟槽开挖的说法,正确的是( )。
A 明沟沟槽的开挖方向宜由出口开始向上游进行 B 当地下水位漫过槽底时,宜采用机械挖槽 C 采用人工开挖时,深度≤3.5m 的沟槽可一次性开挖至槽底 D 沟槽开挖的同时,尽快采购安装用管
查看
刷题小程序
民航机场工程管理与实务题库小程序
