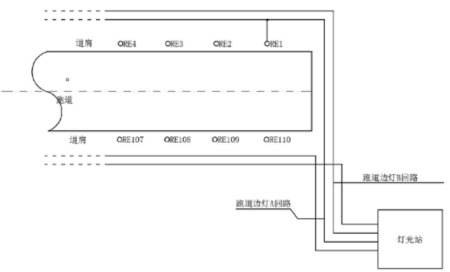

1. RE2、RAE4、 RE107和RE109接入跑道边灯B回路,RE3、 RE108和RE110入跑道边灯A回路;理由:在跑道边灯由2个灯光回路供电时,要采用串联系电路隔灯交替供电;跑道两侧对称于跑道中线的一对灯应接地同一电路中。
2.对作业人员的要求有:
(1)经过培训并办理通行证;
(2)人员进入飞行区出入口时应接受检查;
(3)至少配备两名接受过机场安全培训的施工安全检查员;
(4)施工人员按规定的线路进出施工区域;
(5)驾驶员没有经过培训时,应当有持有场内车驾驶证的管理机构人员全程引领。
对车辆的要求有:
(1)车身颜色按照规定进行涂刷;
(2)车辆顶部应设置黄色计旋转灯并处于开启状态;
(3)车辆应办理通行证;
(4)进入飞行区出入口时应接受检查;
(5)按照规定的时间和线路行驶;
(6)施工车辆的高度不得穿透障碍物限制面;
(7)施工车辆停放的区域要符合不停航施工的规定。
3.在Z1区进行灯光电缆直埋敷设施工的作业流程为:施工准备→跑道飞行活动结束后,接到进场令进场施工→挖电缆沟、沟底铺砂→埋敷电缆→铺砂盖砖回填→安装电缆标桩、标牌→航空起飞着陆前0.5h完成现场清理工作,施工机械、设备、工具等退至安全地带。
