1.电缆敷设质量控制要点有:
(1)物理长度符合要求,无损伤;
(2)电气长度符合要求,绝缘性正常;
(3)安装防雷浪涌保护器(SPD);
(4)两端进行接地处理;
(5)在线槽内布放或穿管布放;
(6)两端标识清楚正确,接头安装牢固无松动;
(7)如需弯曲,弯曲半径不能小于电缆直径的15 倍或小于15cm,两者采用较大的数值;
(8)同轴电缆和障碍灯电源电缆分槽(管)布放。
2.(1)不合理
(2)理由:七月下雨属于正常天气现象,施工单位在编制进度计划时必须考虑,并采取措施予以应对。
(3)可以补充的材料包括:①正常年份七月的平均雨天数(或七月份的气象资料);②2015 年7 月超出正常年份的雨天数。
3.(1)原因:天线安装距离太近;
措施:加大天线之间的安装距离。
(2)原因:没有装腔体滤波器;
措施:加装腔体滤波器并严格按批复的频率进行调试。
(3)原因:馈线系统接地存在问题;
措施:接地系统按规定施工,馈线电缆两端就近接地。
(4)原因:所有馈线沿同一根预埋钢管敷设;
措施:每条馈线单独沿一根钢管敷设,即5 条馈线沿5 根不同的钢管敷设。

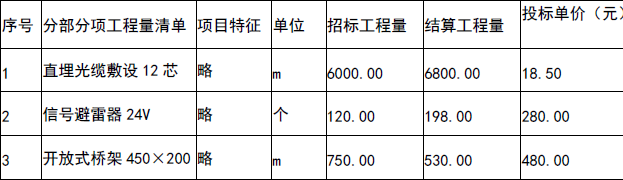

4.(1)光缆
(6800-6000)/6000×100%=13.13%
未超出15%,按原价
6800×18.5=125800.00 元;
(2)信号避雷器
(198-120)/120=65%,超过15%
120×1.15×280+(198-120×1.15)×280×(1-3%)
=38640.00+16296.00
=54936.00 元;
(3)开放式桥架
工程量减少,按原价
530×480=254400.00 元。
