案例题 施工单位甲承揽了国内某机场(单跑道)跑道加长的建设任务,建设单位的基本要求之一是:该项工程的施工不能影响机场的正常运行。在施工过程中发生了以下事件:
事件一:施工单位在水泥混凝土道面面层正式施工前,摊铺了试验段。

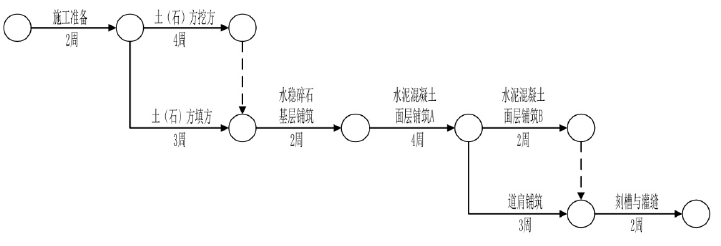

事件二:施工单位绘制了施工进度计划网络图(局部),如图1 所示。
图1 施工进度计划网络图(局部)

事件三:监理工程师审查了施工组织设计,发现施工单位提交的土(石)方挖、填设备配置数量与施工计划不符(数量偏少)。
事件四:施工单位与相关单位签订了施工安全责任书,并被要求今后按时参加施工安全协调会。
【问题】
1.每个标段水泥混凝土道面面层工程试验段摊铺量不宜超过多少?试验段摊铺对水泥混凝土拌合、运输有哪些作用?
2.依据图1 指出该建设任务的关键工作并计算水泥混凝土面层铺筑B 的工作总时差。
3.针对事件三,施工单位应优先调增土(石)方挖方设备配置,还是填方设备配置?说明理由。
4.施工单位甲与哪家单位签订了安全责任书?施工安全协调会应由哪家单位主持?说明依据。
5.与新建机场相比,该建设任务的施工进离场受到哪些限制?哪些部位的施工时间、施工设备高度受到限制?

正确答案
(1)关键工作有:施工准备、土(石)方挖方、水稳碎石基层铺筑、水泥混凝土面层铺筑A、道肩铺筑、刻槽与灌缝。
(2)面层铺筑B 的工作总时差为:1 周(最早开始时间为12 周,最迟开始时间为13 周,13-12=1)。
3.(1)应优先调增土(石)方挖方设备配置。
(2)理由:①设备配置数量偏少会直接导致工作的持续时间增加;②因为土(石)方挖方是关键工作,其持续时间增加将会直接影响到总工期。
4.(1)施工单位甲与机场管理机构签订安全责任书。
(2)施工安全协调会应由机场管理机构主持。
(3)依据:《运输机场运行安全管理规定》中关于不停航施工安全责任书的签订及安全协调会的相关规定。
5.(1)进离场受到的限制:施工人员和车辆须符合相关要求并办理通行证,进场时要接受安全检查,须按规定的时间和线路进离场。
(2)施工时间受到限制的部位:跑道端之外300m 以内,跑道中心线两侧75m 以内。
(3)施工设备高度受到限制的部位:跑道端300m 以外、跑道中心线两侧(75m 外)的升降带内。
查看解析

相关试题

单选
跑道设有净空道、停止道、防吹坪、跑道端安全区等,则升降带包括跑道和( )。
A 防吹坪 B 净空道 C 停止道 D 跑道端安全区
查看
单选
在机场水泥混凝土道面设计中,混凝土强度以( )为设计标准。
A 抗压强度 B 剪切强度 C 弯拉强度 D 疲劳强度
查看
单选
对膨胀土进行改良处理时宜先用( ),最佳掺量宜通过室内试验结合现场试验确定。
A 水泥 B 石灰 C 粉煤灰 D 矿渣
查看
单选
水泥混凝土道面基层(垫层)的主要功能不包括( )。
A 防止或者减轻唧泥和错台现象 B 有助于减少或控制道基不均匀冻胀或不均匀变形对于混凝土面层的不利影响 C 承重 D 为面层施工提供稳定而坚实的工作面
查看
单选
施工准备阶段监理工作的主要内容不包括( )。
A 组织审查施工单位报送的施工组织设计 B 检查施工单位的施工质量、安全生产保证体系的建立情况 C 确定工程旁站对象 D 签发工程开工令
查看
单选
时钟系统设备安装应符合的规定中,不正确的是( )。
A 中心母钟机柜安装位置与GPS 天线距离不宜大于300m B 子钟底边距地面高度宜不低于2.5m,特殊场合可适当调整 C 天线应安装于室外,至少两面无遮挡 D 天线应固定在墙面或屋顶上的金属底座上
查看
单选
运输机场竣工预验收由( )负责组织实施。
A 建设单位 B 施工单位 C 监理单位 D 监督机构
查看
单选
运输机场按( )分为国际机场和国内机场。
A 航线性质 B 机场位置 C 跑道长度 D 年旅客吞吐量
查看
单选
下列机场弱电系统中,可直接发送IATA 标准报文的是( )系统。
A 信息集成 B 离港 C 资源分配 D 行李处理
查看
单选
单模光纤的特点是( )。
A 模间色散大 B 适于长距离信号传输 C 可传输数字信号的频率低 D 可传导多种模式的光
查看
刷题小程序
民航机场工程管理与实务题库小程序
