案例题 【背景资料】
华北平原某4E级机场拟将跑道延长600m,并对原道面加铺沥青混凝土面层(盖被子)。B单位承揽了跑道加长工程,C单位承揽了旧道面加铺沥青混凝土工程,D单位承揽了附属工程,E、F单位分别承揽了目视助航灯光工程和空管工程。机场扩建指挥部在开工前编制了工程进度计划(见表1),并作出如下规定:(1)加长跑道基层、面层施工须在地基处理完成后进行;(2)旧道面加铺沥青混凝土面层和助航灯光工程最早只能在加长跑道基层、面层开工1周后进行;(3)附属工程必须在9月第2周周末结束;空管工程必须在10月第1周周末结束。
施工期间无须调整起降架次、航班时刻、飞行程序和最低起降标准。每日首个到港航班时刻为06:00,首个离港航班时刻为07:00。航管部门于7月6日发布了航行通告。由于天气原因,8月份地基处理施工延误14d。为将延误影响降至最低,机场扩建指挥部对后续工程进度进行了调整,重新编制了工程进度计划。

【问题】
1.该工程应由何单位向哪级民航管理机构提出申请依据民航相关规定,该工程能否如期开工说明理由。
2.加铺沥青混凝土的人员、设备每日何时必须完成现场撤离工作

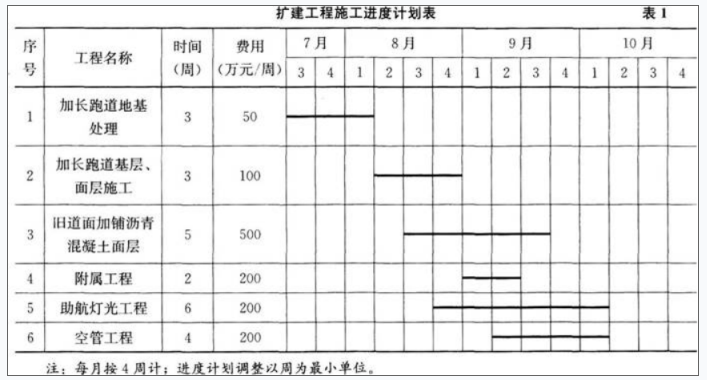

3.按原进度计划编制该扩建工程每周资金需求计划直方图(柱状图),并在图中注明每周费用数额。
4.附属工程施工是否还能按原计划进行说明理由。
5.画出工程进度调整后的扩建工程施工进度计划横道图。
6.工程进度计划调整后,哪些单位可提出工期索赔

正确答案
1.该工程由机场建设单位向民航地区管理局提出申请。
该工程能如期开工,因为该工程计划开工时间距航行通告发布时间已超过7d。
2.加铺沥青混凝土的人员、设备每天必须在05:30前完成撤离工作。

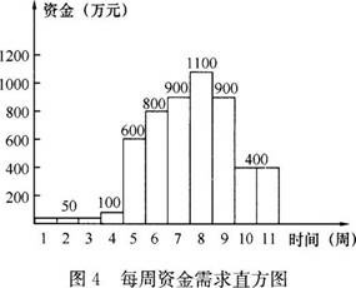

3.扩建工程每周资金需求计划直方图(柱状图),如图4所示。

4.附属工程可以如期开工。因为附属工程的开工时间不受其他工程进度的制约。

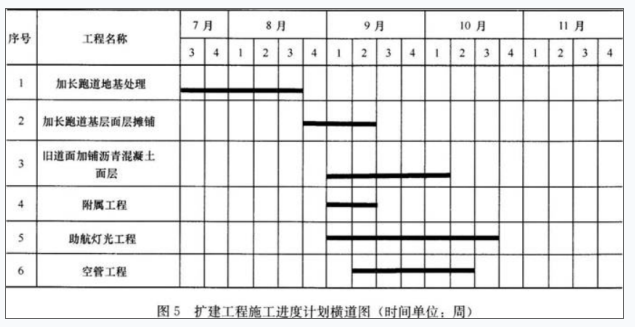

5.扩建工程施工进度计划横道图,如图5所示。

6.工程进度计划调整后,可提出工期索赔的单位:①助航灯光工程的开工日期原计划为8月第4周,调整后为9月第1周,已造成工期延误,E单位可以就施工推迟提出工期索赔。②旧道面加铺沥青混凝土基层、面层施工的开工日期由原计划的8月第3周变为9月第1周,已造成工期延误,C单位可以就施工推迟提出工期索赔。
查看解析

相关试题

单选
自动相关监视技术是基于( )定位的航空器运行监视技术。
A 激光 B 雷达 C 无线电 D 卫星
查看
单选
进行天线基础基准点的初始定位及直角坐标系的建立和复核需要使用( )。
A 万用表 B 示波器 C 反射仪 D 全站仪
查看
单选
在水泥混凝土道面设计中,混凝土强度以( )强度为设计标准。
A 抗剪 B 弯拉 C 扭转 D 抗压
查看
单选
民用机场道面水泥不宜选用( )。
A 矿渣硅酸盐水泥 B 快硬早强型水泥 C 普通硅酸盐水泥 D 火山灰质硅酸盐水泥
查看
单选
机场场道工程专业承包-级资质的企业净资产要求为( )万元以上。
A 1000 B 4000 C 6000 D 8000
查看
单选
对于广播系统,从接线盒到扬声器箱的线路均应加( )保护。
A 阻燃管 B 塑料保护套管 C PVC管 D 金属保护管
查看
单选
在交通要道等地区爆破建筑物时,应采用( )。
A 导爆索起爆 B 火花起爆 C 毫秒雷管起爆 D 导爆管起爆
查看
单选
在航站楼广播、电视系统安装施工过程中,必须与土建施工同时进行的工序是( )。
A 预埋管线 B 绝缘测试 C 设备定位测量 D 音频矩阵的安装
查看
单选
机坪供电对象有( )。
A 机务维修、机位标记牌、顺序闪光灯 B 泊位引导装置、顺序闪光灯、机位标记牌 C 顺序闪光灯、泊位引导装置、机务维修 D 机位标记牌、机务维修用电、泊位引导装置
查看
单选
在运输机场开放使用的情况下,确需在飞行区及与飞行区邻近的航站区内进行施工。应当取得运输机场所在地( )的批准。
A 县级以上地方人民政府 B 公安局 C 规划局 D 地区民用航空管理机构
查看
