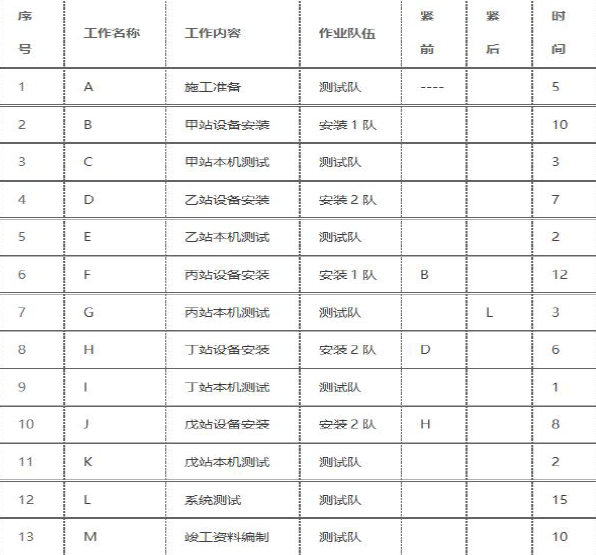

案例题 某施工单位承接了移动基站设备安装工程,其中包含甲、乙、丙、丁、戊5个站,施工内容包括施工准备、设备安装、本机测试、系统测试、竣工资料编制等内容,项目经理部按照一个队同时只能进行一项工作进行了工作分解,因施工单位本机测试和系统测试所用仪表只有1台,给出一部分的双代网络图。


根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:
事件一:乙站、丙站设备均推迟2天运到机房:
事件二:施工单位仪表比计划最早进场时间推迟5天时间:
事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天:
问题:
1.根据上述内容绘制完整双代号网络图
2.参照A标注B、E、F、I工作时间参数
3.列出本项目的关键工作,计算计划工期。
4.在保证工期前提下,测试工作于第几天开始能保证仪表的最高利用率?
5.各事件顺序发生时,分别影响的工期多少天?那些可以向建设单位索赔工期,本工程的实际工期是多少天?
6.本工程的环境因素有哪些?

正确答案

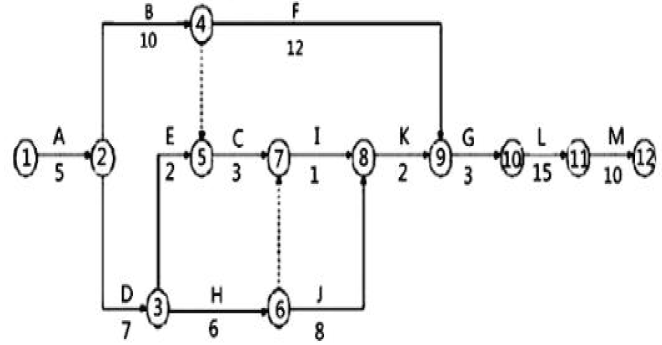

1.

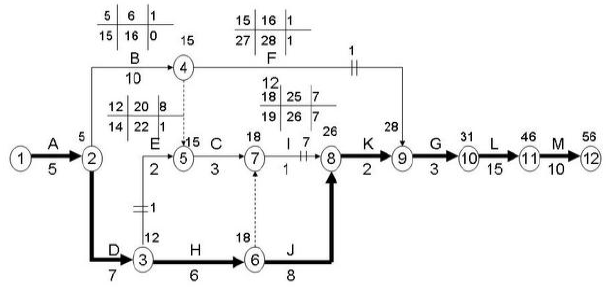

2.
3.关键工作是:A,D,H,J,K,G,L,M
计划工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天)
4.测试工作有E、C、I、K、G、L,要保证仪器最高利用率就要求仪器连续、不间断工作,才能避免仪器窝工,即需求最早开始的测试工作E 的最晚开始时间;从图可知E 最晚开始时间是第21 天,最晚结束时间是第22 天,所有测试工作于第21 天开始能保证仪表的最高利用率。
5.事件一:
1)乙站设备推迟2 天运到机房,致D 工作推迟2 天,因D 工作是关键工作,致工期拖后2 天
2)丙站设备推迟2 天运到机房,致F 工作推迟2 天,因事件顺序发生,F 工作推迟2 天未超出其总时差,故对工期无影响
事件二:施工单位仪表比计划最早进场时间推迟5 天,因事件顺序发生,致E 工作推迟3 天,但未超出其总时差,故对工期无影响
事件三:丁站仪表故障造成测试工作推迟6 天,致I 工作推迟6 天,因事件一和事件二影响,I 工作总时差为5 天,推迟6 天超出其总时差5 天,致工期拖后1 天
事件一,设备推迟运到机房是建设单位责任,且D 工作为关键工作,推迟2 天致总工期增加2 天,故可以向建设单位提出工期索赔
事件二:仪表推迟进场是施工单位责任,故不可以向建设单位提出工期索赔
事件三:仪表故障是施工单位责任,故不可以向建设单位提出工期索赔
本工程实际工期为:56+2+1=59 天
6.
①铁件刷漆后被随意倾倒的剩余油漆
②电锤、切割机作业时的噪声
③楼板、墙壁、铁件钻孔时的噪声和粉尘
④设备开箱时,随意丢弃的包装物等垃圾
⑤随意丢弃的废电池
⑥光(电)缆接续时被随意丢弃的下脚料
⑦微波、移动工程的电磁辐射
⑧随意丢弃的其他废弃物
查看解析

相关试题

单选
基站天馈线系统,不需做防雷处理的位置有( )。
A 馈线在室内与软跳线连接处 B 塔顶放大器与馈线连接处 C 馈线靠近防水弯处 D 塔顶放大器与室外光缆连接处
查看
单选
室外馈线进入机房前应该接地,接地采用的铜导线的截面积不小于()。
A 30mm2 B 95mm2 C 100mm2 D 160mm2
查看
单选
不属于电视照明电光源性能指标的是( )。
A 光束范围 B 色温 C 额定功率 D 发光效率
查看
单选
下列关于扩频系统的特点描述错误的是()
A 抗干扰和抗衰落 B 抗阻塞能力强 C 频谱利用率高 D 不利于信号的隐蔽
查看
单选
下列不属于传送网功能的是()。
A 电路调度 B 网络性能监视 C 故障切换 D 流量控制
查看
单选
根据蓄电池削峰填谷技术的要求,高峰时( )。
A 市电给负载供电,同时蓄电池组充电 B 开关电源停止供电,蓄电池向负载供电 C 市电给负载供电,蓄电池不充电不放电 D 市电给负载供电,同时蓄电池放电
查看
单选
地球站的示意图中G位置放置的是()
A 调制器 B 解调器 C 发射机 D 功率放大器
查看
单选
下列设备中,不属于交换节点设备的是()。
A 终端交换机 B 分组交换机 C 路由器 D 转发器
查看
单选
关于柴油发电机安装,下列说法正确的是( )。
A 排气管用天蓝色或白色 B 对于2500kg以上的机组,可以用2个防滑铁件进行加固 C 地脚螺栓应采用“二次灌浆”预埋 D 水平伸出口的顶端应安装伞形防雨帽
查看
单选
下列供电系统的供电方式,是( )。
A 一体化供电方式 B 混合供电方式 C 分散供电方式 D 集中供电方式
查看
刷题小程序
通信与广电管理与实务题库小程序
