1.属于异节奏流水施工。流水施工的组织形式还有:等节奏流水施工、非节奏流水施工。

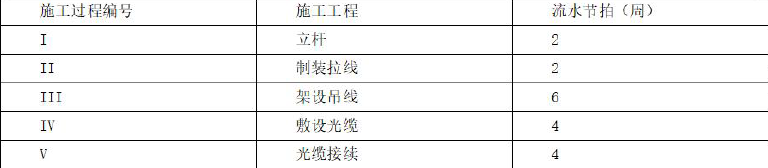

2.根据表8.1-1 中数据,采用“累加数列错位相减取大差法(简称‘大差法’)”计算流水步距:

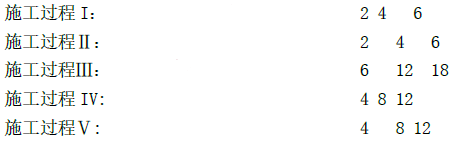

①各施工过程流水节拍的累加数列(从第一个施工段开始累加至最后一个施工段)

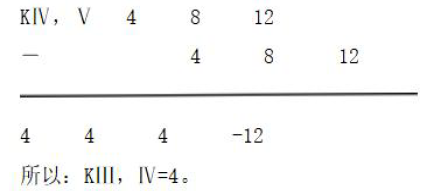

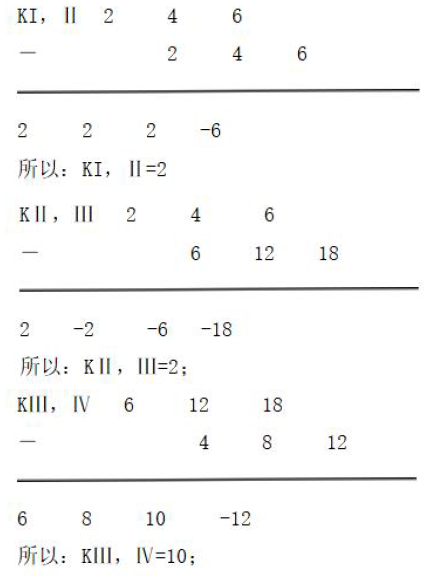

②错位相减,取最大值得流水步距:

③总工期T=ΣK+Σtn+ΣZ-ΣC
=(2+2+10+4)+(4+4+4)+2=32 周。

④五个工作队完成施工的流水施工进度计划如图所示:

3.
(1)施工合同对工期相关要求。
(2)批准的设计文件。
(3)通信工程各专业施工工序之间的工艺关系及施工定额。
(4)通信工程建设相关法律法规、公司的相关管理制度和管理程序。
(5)现场摸底报告,或者已经掌握的施工现场具体环境条件。
(6)拟投入项目的人员、工器具仪表设备数量,材料和设备供应条件。
(7)以往类似工程的实际进度及经济指标。
