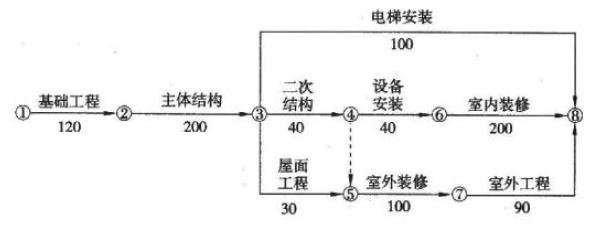

1.关键工作包括:基础工程.主体结构.二次结构.设备安装.室内装修。
2.事件1:可以提出工期和费用索赔:因为洪水突发属于不可抗力,场地清理.修复基础。的费用和延误的工期应由甲方承担,但不可抗力发生期间的人员窝工和机械窝工是乙方应承担的责任事件。
事件2:可以提出工期和费用索赔:因为供电中断是甲方应承担的风险,并且主体结构工程为关键工作。
事件3:不可以提出工期和费用索赔:因为劳务分包队伍人员未能及时进场是乙方应承担的责任事件。
事件4:可以提出工期和费用索赔,因为甲方购买设备出现质量问题是甲方应承担的责任事件,并且设备安装为关键工作。
事件5:可以提出费用索赔,但不可以提出工期索赔,因为设计变更是甲方应承担的责任事件,但该工作的总时差为50 天,推迟开工10 天没有超过该工作的总时差。
事件6:可以提出费用素赔,因为甲方要求赶工是甲方应承担的责任事件,并且如果工期提前,甲方还应支付工期提前奖。
3.丙方的费用损失应由乙方给于补偿。
4.:(1)工期索赔:事件1 索赔工期4 天
事件2 索赔工期2 天
事件4 索赔工期3 天
合计索赔工期:4+2+3=9 天
(2)实际工期:经计算关键线路为原关键线路600+4+6+3-10=603 天
(3)工期提前奖:(600+9-603)*1=6 万元
5.事件1:人工费:30*50=1500 元
机械费:1*800*60%=480 元
工程增加费:12*480=5760 元
小计:1500+480+5760=7740 元
事件2:人工费:40*2*30=2400 元
机械费:2*900*60%=1080 元
小计: 2400+1080=3480 元
事件3:0 元
事件4:12*3*30+3*600=2880 元
事件5:50*30+10*700=8500 元
事件6:80000 元
合计:7740+3480+2880+8500+80000=102600 元
