案例题 2018 年4 月,A 市某施工单位承接了一项PTN 传输设备安装工程,包括50 个基站新装设备及30 个基站新装板卡,总投资1500 万元;施工前编制了施工组织设计,明确了质量的管理目标施工过程如下:
1、开工后,建设单位巡视现场的过程中发现,前期涉及存在不合理的地方,口头通知施工单位变更增加2 项工作内容:第一项:2 个基站的配套传输设备安装;第二项,新增3km 光缆中继段的线路施工
2、施工单位在进行某处基站新装板卡施工时,发现有个别单盘安装后指示灯显示不正常,项目经理要求采取措施确认故障原因;
3、部分设备安装完毕后,发现存在测试不合格的现象;
问题:
1、具备什么样资质的施工单位可承揽此工程?
2、施工组织设计除了质量的管理目标之外,还需包含哪些管理目标?
3.施工单位是否可以拒绝建设单位提出的新增工程,并说明理由?如果施工单位计划全部接受上述新
增工程,应在施工前做哪些工作;
4.施工单位应如何做好板卡的安装工作;如何确认故障原因。
5.用因果分析图法分析造成测试不合格的原因答案:

正确答案
1、根据相关规定,本工程总投资1500 万元,具备如下资质的可承揽本工程:
通信工程施工总承包一级资质
通信工程施工总承包二级资质
除此之外,施工单位应取得《安全生产许可证》

2、工期管理目标、成本管理目标、安全管理目标

3、1)、施工单位只能拒绝第二项新增工程;
理由:第一项2 个基站的配套传输设备安装属于正常的工程变更,变更范围未超过原合同范围;且对于建设单位的口头变更指令,承包商应该遵照执行,并且于7 天内向工程师索取书面确认。
第二项新增3km 光缆中继段的线路施工工程,属于线路施工工程,变更范围明显超过原合同范围
2).如果施工单位计划接受第二项新增工程;该项工程属于合同范畴外内容,应“先签证后施工”,即承包人应在接受发包人要求的7 天内就用工数量和单价、机械及仪表台班数量和单价、机械及仪表数量和单价、使用材料和金额向发包人提出施工签证,发包人签证后施工,如未签证,承包人施工后发生争议的,责任承包人自负;

4.安装前应核对机盘的型号是否与现场要求的机盘型号、性能相符。
安插时应依据设计中的面板排列图进行,各种机盘要准确无误地插人子架中相应的位置。
插盘前必须戴好防静电手环,有手汗者要戴手套。
根据相关规定,施工单位安装板卡时,如发现个別指示灯显示不正常,应换盘试验, 确认故障原因;
如换盘后故障仍存在,则应重点检查安装机盘的机架;如换盘后机盘能正常工作,则前一个安装的机盘存在故障,应作为不合格品处理,不得用于后续工程中

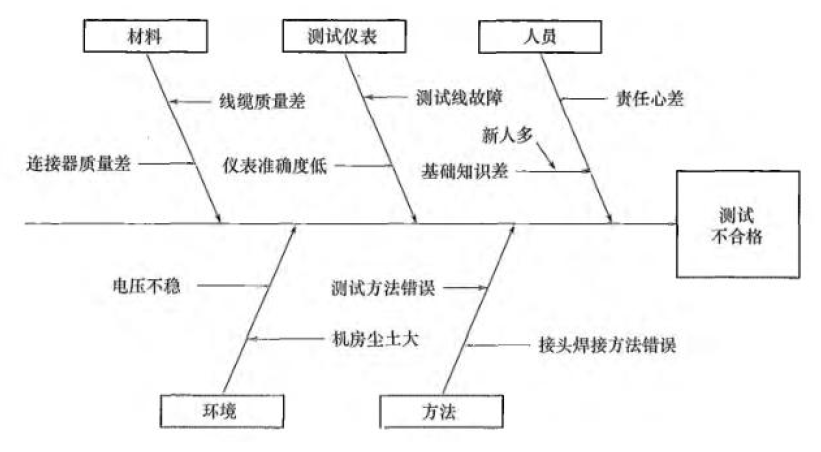

5.
查看解析

相关试题

单选
下列硬件系统中用于为用户提供个性化.差异化服务的是()。
A 终端节点 B 交换节点 C 业务节点 D 传输系统
查看
单选
() 是指在光端机发送端, 通过调制器用电信号控制光源的发光强度, 是光强度随信号电流线性变化。
A 强度调制 B 直接检波 C 数字编码 D 波分复用
查看
单选
5G 的关键指标中, 设备的密度应达到() 万个/km2, 移动性达到() km/h。
A 200350 B 500500 C 600500 D 350400
查看
单选
多协议标记交换是基于() 的 IP 交换技术的典型应用。
A 集成模型 B 重叠模型 C 软交换 D ATM
查看
单选
下列不属于数字微波基站基础电源“三遥” 功能的是()。
A 遥信 B 遥测 C 摇控 D 遥断
查看
单选
通信设备直流电源端子输入电压允许变动范围为()V。
A 57-38 B 52-36 C -57----40 D -60----38
查看
单选
()光纤在1550nm 处的衰减最小,适用于长距离数字传输系统。
A G.652 B G.653 C G.654 D G.655
查看
单选
高清晰度电视的图像质量接近()mm 的胶片质量。
A 20 B 25 C 35 D 40
查看
单选
关于光缆配盘说法不正确的是()。
A 靠近局站侧的光缆一般长度不低于1KM,并且减少接头 B 接头位置应选择在稳固无水地带,避开渠塘.快慢道.交通道口等地 C 光缆的端别,干线工程中北向为B 端,南向为A 端 D 如果中继段中有特殊类型的光缆,应先确定特殊类型光缆的位置
查看
单选
下列关于通信工程安全施工要求说法错误的是()。
A 在电力线.电力设备下方或危险范围内,严禁使用金属伸缩梯 B 35kv 以下为2.5m,35kV 以上为4m C 用砂轮切割机时,严禁在砂轮切割片侧面磨削 D 拆除吊线时,如遇角杆,操作人员必须站在电杆转向角的正面
查看
刷题小程序
通信与广电管理与实务题库小程序
