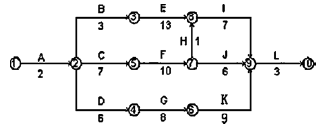

1.
2.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周)
3.调整后双代号网络图关键线路:A-C-F-K-L
调整后双代号网络图总工期:2+7+10+9+3=31周
4.按最早开始考虑,特种设备计取租赁费用的时长为3+4+10+9=26(周)。
优化工序的起止时间后,应在第6周初进场,优化后特种设备计取费用时长为3+1+10+9=23(周)
【解析】合理安排机械仪表的进出场时间,最开始的工作按照最晚的开始时间开始。
5.1)项目承担者的角色,2)工程规模和复杂程度,3)风险程度,4)承(分)包商或工作队伍的数量,5)各层次管理者对项目计划和实施状况报告的结构、详细程度和深度要求。
编制施工进度计划的依据:
1)施工合同对工期等相关要求。2)批准的施工图设计。3)施工定额。4)现场摸底报告5)项目资源供应状况。
6)以往类似工程的实际进度及经济指标。
进度报告的类型:工程日报、工程周报、工程月报以及工程阶段性报告
