案例题 某施工单位承担一高瓦斯矿井二期工程-550m水平回风大巷施工任务,巷道围岩普氏系数f=4~6,设计采用锚网喷永久支护。巷道掘进采用直眼掏槽、光面爆破技术,工作面炮眼布置如图1-1所示,装药结构如图1-2所示。

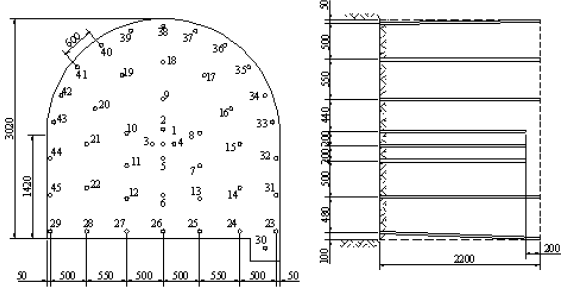

图1-1工作面炮眼布置示意图

图1-2装药结构示意图

监理工程师在审核作业规程时发现,爆破后首先至工作面安全检查的人员安排不合理,要求整改。
施工期间,工作面爆破原设计使用煤矿许用乳化炸药,周边眼单位长度装药量300g/m、每孔装药两卷。因货源短缺,项目部计划将该炸药更换为货源充足的三级煤矿许用水胶炸药。项目经理要求技术员根据相关参数进行换算,确定水胶炸药周边眼单位长
度装药量以及每孔、每循环、每月的炸药计划量,保证后续大巷的正常施工。
问题:
?1.结合图1-1,指出炮眼布置的不合理之处。
?2.指出图1-2中装药结构的类型,分别给出图注1~5的名称。
?3.爆破后,哪些人员应首先至工作面进行安全检查?
?4.给出水胶炸药周边眼单位长度装药量换算所需要的参数。

正确答案
1.(1)掏槽眼的深度比其他炮眼浅200mm 不合理,应比其它炮眼深200mm(或者其深度2400mm)。
(2)周边孔的炮眼间距600mm 不合理,应为250~500mm。

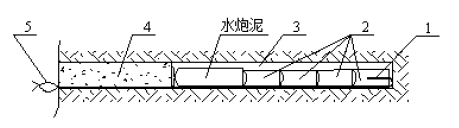

2.图1-2 装药结构为反向不耦合连续装药结构。
1—雷管、2—药卷、3—炮孔、4—炮泥、5—雷管脚线。
3.每循环爆破后,首先至工作面安全检查的人员是:班组长(或班长、组长)、爆破工(或者放炮工、放炮员)、瓦斯检查工(瓦检工)。
4.水胶炸药周边眼单位长度装药量换算所需要的参数是:炸药的猛度、爆力和单位长度装药量。
查看解析

相关试题

单选
采用激光指向仪指示巷道方向和高程时,指向仪布置距离工作面的最小距离是( )。
A 30m B 50m C 70m D 100m
查看
单选
混凝土配合比设计的顺序是( )。
A 施工配合比→试验室配合比→计算配合比 B 试验室配合比→计算配合比→施工配合比 C 计算配合比→试验室配合比→施工配合比 D 施工配合比→计算配合比→试验室配合比
查看
单选
根据结构构件的受力特点,钢筋混凝土梁属于( )。
A 受扭构件 B 受拉构件 C 受压构件 D 受弯构件
查看
单选
【过期考点】室内地面涂料防水层完工后,面层施工前应蓄水( )。
A 6~12h B 12~24h C 24~48h D 48~96h
查看
单选
关于土方开挖原则,正确的是( )。
A 堆载预压,压实后再开挖 B 开槽支撑,先撑后挖 C 一次性降水,连续开挖 D 相邻基坑开挖,先浅后深
查看
单选
某基坑设计降水深度15m,土的渗透系数6m/d,降水宜采用( )。
A 一级轻型井点 B 管井井点 C 喷射井点 D 深井井点
查看
单选
低瓦斯矿井煤层巷道中使用的煤矿许用炸药,其安全等级不应低于( )。
A 一级 B 二级 C 三级 D 四级
查看
单选
【过期考点】具有延时起爆、抗杂散电流和网路检测功能的起爆方法是( )。
A 电力起爆法 B 导爆管雷管起爆法 C 导爆索起爆法 D 电子雷管起爆法
查看
单选
立井井筒基岩段施工工作面预注浆堵水属于( )。
A 充填注浆 B 渗透注浆 C 挤密注浆 D 劈裂注浆
查看
单选
立井井筒净直径6.5m,深度860m,其凿井提升方案宜采用( )。
A 一套单钩提升,选用5m3吊桶 B 两套双钩提升,主提升选用5m3吊桶,副提升选用4m3吊桶 C 一套单钩、一套双钩提升,主提升选用8m3吊桶,副提升选用6m3吊桶 D 两套单钩提升,主提升选用6m3吊桶,副提升选用5m3吊桶
查看
