案例题 某立井井筒设计净直径7.5m,深度860m,其中表土段厚度205m。井筒检查孔资料表明,井深346~351m 存在断层破碎带,破碎带附近岩石均有不同程度的受挤压现象;井筒450~465m 有一含水层,预计涌水量为30m3/h。
某施工单位承建该井筒项目,并编制了施工组织设计,部分内容如下:
(1)井筒施工方案:基岩段施工采用短段掘砌作业,深孔光面爆破,掏槽眼深度4.2m,其他炮眼深度4.0m,周边眼间距490mm,崩落眼间距780mm,FJD-6 伞钻打眼,整体金属伸缩式模板砌筑井壁。井筒过断层破碎带施工时,采取调整爆破参数、砌壁段高和支护方式等相关技术措施,有利于安全通过。

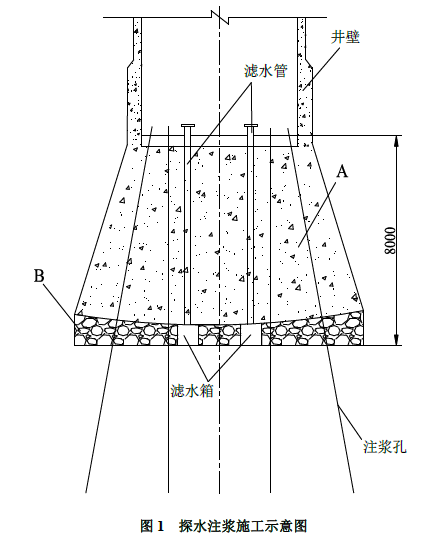

(2)探水注浆方案:井筒施工至420m 时开始进行探水注浆工作,注浆至垂深480m,探注段深度共60m,探水注浆施工布置如图1 所示。
(3)施工工艺与劳动组织:基岩段主要施工工艺流程如下:下放伞钻→工序H→上提伞钻→装药、连线→爆破、通风→工序I→出矸→测量、找平→立模→工序J→出矸→清底。施工作业采用专业劳动组织、滚班作业制度。
问题:
1.井筒施工方案中,基岩段砌壁模板高度宜取多少?说明理由。
2.写出背景资料中井筒过破碎带技术措施的具体内容或方法。
3.写出图1 中探水注浆施工的结构物A、B 的名称。指出控制工作面预注浆的主要参数名称。
4.写出施工工艺流程中工序H~J 的名称,并指出该施工工艺中可平行作业的内容。

正确答案
1.(1)模板高度宜取3.6m 左右;
(2)理由:炮眼深度为4m,炮眼利用率为90%左右,模板高度宜与循环进尺相匹配。
2.井筒过断层破碎带技术的具体措施或方法:缩小掘进段高、增设喷锚网临时支护(井圈背板或工作面注浆加固)、减少周边眼间距、实施超前探测等。
3.(1)结构名称:A-止浆垫,B-碎石滤水层。
(2)控制注浆主要参数:注浆量,注浆压力。
4.(1)工序名称:H-打炮眼(凿岩),I-安全检查,J-砌壁(浇筑混凝土)
(2)平行作业内容:出渣(排矸)与砌壁(浇筑混凝土)部分平行。
查看解析

相关试题

单选
矿区测量控制网应采用( )。
A 国家3度带高斯平面直角坐标系统 B 任意中央子开线的内矿区坐标系统 C 独立坐标系统 D 建筑坐标系统
查看
单选
【过期考点】冬期施工,混凝土搅拌后时间应比常温混凝土搅拌后时间( )。
A 缩短25% B 缩短50% C 延长25% D 延长50%
查看
单选
井筒受力钢筋布置在截面上部的钢筋混凝土构件是( )。
A 地梁 B 周梁 C 悬臂梁 D 过梁
查看
单选
【过期考点】地工配电室的防水等级是( )。
A 一级 B 二级 C 三级 D 四级
查看
单选
关于矿山工业广场平面布置的说法,正确的是( )。
A 行政办公楼应与井口房联合布置 B 压风机房应临近提升机房布置 C 尾矿库库位应建在高于选矿厂标高的地方 D 矸石场应布置在矿井工业广场主导风向的下风侧
查看
单选
【过期考点】分层填土时,各层填工料均可选用含水量符合要求的( )。
A 碎石土 B 黏性土 C 砂土 D 膨胀土
查看
单选
【过期考点】沉管灌注桩施工时,对沉管的技术要求是( )。
A 高提重打 B 密锤低击 C 密锤慢抽 D 反插多打
查看
单选
与导爆管起爆法相比,电力起爆法的优点是( )。
A 不受杂散电流影响 B 不会发生早爆突爆 C 起爆分段灵活,网路简单 D 可用仪表检查网络
查看
单选
某矿主、副立井位于井田中央,回风斜井位于北部边界,则该矿井的开拓方式是( )。
A 立井开拓 B 斜井开拓 C 混合开拓 D 综合开拓
查看
单选
固定在凿井吊盘的下层盘,且应用最为普通的吊抓岩设备( )。
A 长绳吊抓岩机 B 环形轨道抓岩机 C 中心回转抓岩机 D 靠壁式抓岩机
查看
刷题小程序
矿业工程管理与实务题库小程序
