1.该斜井井筒至少应设置的躲避硐室数量为:至少43个。
根据规定,斜井施工期间兼作人行道时,必须每隔40m设置一个躲避硐室,1750/40=43.75.

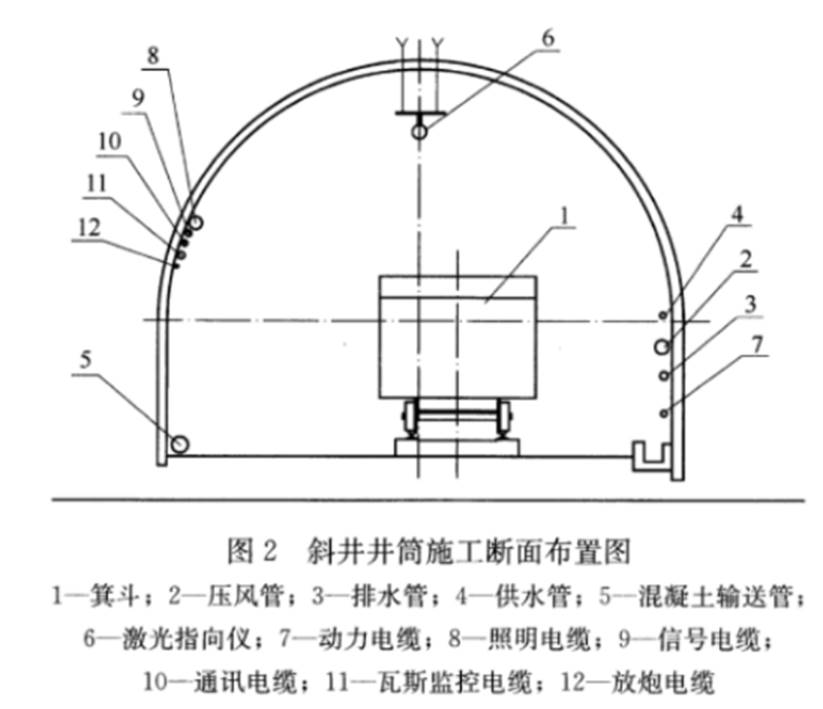

2.(1)动力电缆位置不正确。电缆与压风管、供水管在巷道同一侧布置时,必须敷设在管路上方0.3m以上距离。
(2)通讯和信号电缆位置不正确。巷道内的通讯和信号电缆应当与电力电缆分挂在巷道的两侧,挂在一侧时应当败设在电力电缆上方0.1m以上的位置。
(3)放炮电缆悬挂不正确。应单独悬挂且离其他电缆距离在0.3m以上。
(4)布置一套提升运输系统不合理。应增加布置一套辅助提升系统。布置图中缺少的主要施工设备或设施有:行人台阶、扶手及风筒、行人运输车。
(知识点:防坠、防砸和倾斜巷道施工与运输的安全规定)
3.该斜井基岩段施工存在的问题及正确做法:
(1)低瓦斯矿井选用第三类炸药错误。正确做法:应选用第一类炸药。
(2)毫秒延期电雷管的总延期时间为150ms错误。正确做法:总延时时间应为130ms。
(3)采用反向装药结构不正确。正确做法:应采用正向装药结构。
(4)自制炮泥封孔,封孔长度不小于600mm不合理。正确做法:封泥长度应大于1.0m。
(5)工作面排水选用潜水泵一次性排至地面不合理。正确做法:应采用分级排水,并在工作面后面设置临时水仓,中间分级位置设置截水沟槽。
(知识点:钻眼爆破工作)
4.应当安设的位置为:
(1)在斜井的上口平段设置阻车器;
(2)在斜井的上口起坡点下方一列车长度位置设置防止跑车装置;
(3)在掘进工作面的上方设置坚固的跑车防护装置;
(4)斜长较大时,还应在斜井中间适当位置设置防跑车装置。
(知识点:斜井与平硐施工质量控制措施)
5.无损检测的方法有:回弹法、超声脉冲法、超声回弹综合法。
(知识点:混凝土强度检测)
