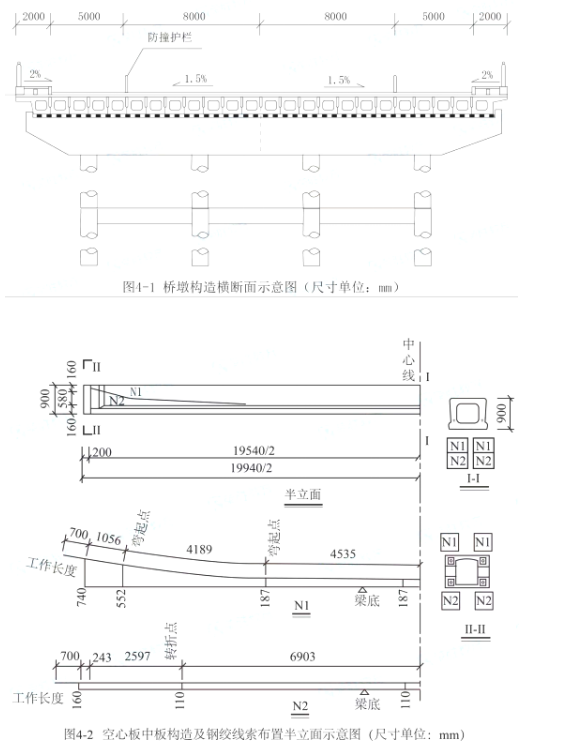

案例题 某公司承建—座城市桥梁工程,双向四车道,桥跨布置为4联x(5x20m),上部结构为预应力混凝土空心板,横断面布置空心板共24片,桥墩构造横断面如图4-1所示。空心板中板的预应力钢绞线设计有N1、N2两种型式,均由同规格的单根钢绞线索组成,空心板中板构造及钢绞线索布置如图4-2所示。

项目部编制的空心板专项施工方案有如下内容:
(1)钢绞线采购进场时,材料员对钢绞线的包装、标志等资料进行查验,合格后入库存放。随后,项目部组织开展钢绞线见证取样送检工作,检测项目包括表面质量等。
(2)计算全桥空心板预应力钢绞线用量。
(3)空心板预制侧模和芯模均采用定型钢模板。混凝土浇筑完成后及时组织对侧模及芯模进行拆除,以便最大程度地满足空心板预制进度。
(4)空心板浇筑混凝土施工时,项目部对混凝土拌合物进行质量控制,分别在混凝土拌合站和预制厂浇筑地点随机取样检测混凝土拌合物的坍落度,其值分别为A和B,并对坍落度测值进行质量评定。
问题:
1、结合图4-2,分别指出空心板预应力体系属于先张法和后张法。有粘结和无粘结预应力体系中的哪种体系?
2、指出钢绞线存放的仓库需具备的条件。
3、补充施工方案(1)中钢绞线线入库时材科员还需查验的资料;并指出见证取样还需检测的项目。
4、列式计算全桥空心板中板的钢绞线用量。(单位m,计算果保留3位小数)
5、分别指出施工方案(3)中空心板预制时侧模和芯模拆除所需满足的条件。
6、指出施工方案(4)中坍落度值A、B的大小关系;混凝土质量评定时应使用哪个数值?

正确答案
2024教材P80-84
第一问;
1-1. 后张法,
1-2. 有粘结预应力体系。
第二问;
存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。
第三问;
3-1. 还需查验的资料:质量证明文件、规格;
3-2. 见证取样还需检测的项目:外形、尺寸、力学性能试验。
第四问;
N1钢绞线单根长度:2× (4535+4189+1056+700)=20960mm
N2钢绞线单根长度:2× (6903+2597+243+700)=20886mm
一片空心板需要钢绞线长度:2×(20.96+20.886)=83.692m
全桥空心板中板数量:22×4×5=440片
全桥空心板中板的钢绞线用量:440×83.692=36824.480m
第五问;
侧模拆除条件:混凝土强度应能保证结构棱角不损坏时方可拆除,混凝土强度宜2.5MPa及以上。
芯模拆除条件:芯模应在混凝土抗压强度能保证结构表面不发生塌陷和裂缝时,方可拔出。
第六问;
6-1. 坍落度A大于B,
6-2. 混凝土质量评定时用B、
查看解析

相关试题

单选
关于水泥混凝土面层原材料使用的说法,正确的是()。
A 主干路可采用32.5级的硅酸盐水泥 B 重交通以上等级道路可采用矿渣水泥 C 碎砾石的最大公称粒径不应大于26.5mm D 宜采用细度模数2.0以下的砂
查看
单选
下列因素中,可导致大体积混凝土现浇结构产生沉陷裂缝的是()。
A 水泥水化热 B 外界气温变化 C 支架基础变形 D 混凝土收缩
查看
单选
水平定向钻第一根钻杆入土钻进时,应采取()方式。
A 轻压慢转 B 中压慢转 C 轻压快转 D 中压快转
查看
单选
盾构壁后注浆分为() 、 二次注浆和堵水注浆。
A 喷粉注浆 B 深孔注浆 C 同步注浆 D 渗透注浆
查看
单选
在供热管道系统中,利用管道位移来吸收热伸长的补偿器是()。
A 自然补偿器 B 套筒式补偿器 C 波纹管补偿器 D 方形补偿器
查看
单选
下列盾构施工监测项目中,属于必测的项目是()。
A 土体深层水平位移 B 衬砌环内力 C 地层与管片的接触应力 D 隧道结构变形
查看
单选
液性指数IL=0.8的土,软硬状态是()。
A 坚硬 B 硬塑 C 软塑 D 流塑
查看
单选
现浇混凝土箱梁支架设计时,计算强度及验算刚度均应使用的荷载是()。
A 混凝土箱梁的自重 B 施工材料机具的荷载 C 振捣混凝土时的荷载 D 倾倒混凝土时的水平向冲击荷载
查看
单选
污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是() 。
A ①→②→③→④→⑤ B ①→②→③→⑤→④ C ①→③→②→④→⑤ D ①→③→②→⑤→④
查看
单选
关于燃气管网附属设备安装要求的说法,正确的是()。
A 阀门手轮安装向下,便于启阀 B 可以用补偿器变形调整管位的安装误差 C 凝水缸和放散管应设在管道高处 D 燃气管道的地下阀门宜设置阀门井
查看
刷题小程序
市政公用工程管理与实务题库小程序
