2024教材P249-251
第一问;
1-1. 不正确;
1-2. 理由:本基坑开挖深度已经超过5m (0.25+4.5+0.5+0.1=5.35m),基坑土方开挖、支护、降水工程需要编制专项方案并组织专家论证。方案应由A 、B 公司的技术负责人审批、加盖单位公章后送审论证。
第二问;
2-1. 降水注意事项:
(1)降低后的水位满足施工要求(基底以下不小于0.5m);
(2)周边环境的保护(地表下沉,周围建筑物开裂,地下管线变形) ;
(3)施工期间不得间断降水;
(4)对降水所用的机具随时做好保养维护,有备用机具;
(5)排放的水应输送至降水影响半径范围以外的河道或排水管道。
2-2. 降水结束时间:水池主体结构施工完毕,且水池具备抗浮条件时。
第三问;

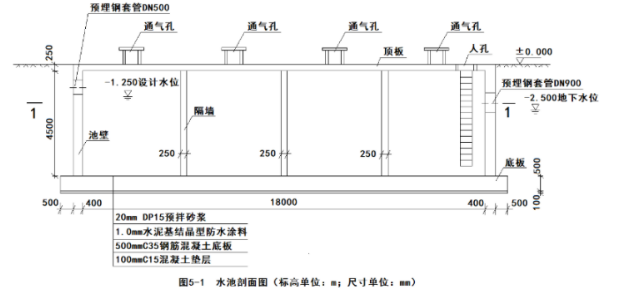

3-1. 顶板混凝土强度应达到设计强度(达到35MPa)
3-2. 理由:根据相关规定,板跨度大于8m时,混凝土强度达到设计强度的100%才能拆除模板支架。
3-3. 安全措施:
①设警示标志,专人指挥。
②工人佩戴必要劳动防护用品并进行了安全技术交底
③采取强制通风,气体检测,36v以下低压防水灯。
④支架由上而下逐层拆除,不得上下同时作业。
⑤严禁抛扔模板、杆件,分类码放。
第四问;
理由:现浇钢筋混凝土水池应在满水试验合格后方能进行防水施工。
第五问;
5-1. 对池壁DN900预埋钢套管、进出水口的临时封堵进行压力验算。
5-2. 易渗漏水部位,池壁的施工缝位置,预留孔洞,预埋管口,池壁对拉螺杆螺栓孔封堵处、池壁混凝土裂缝处还应进行外观观测。
第六问;
6-1. 初读数:注水至设计水深24h后;末读数:初读数后间隔不少于24h后。

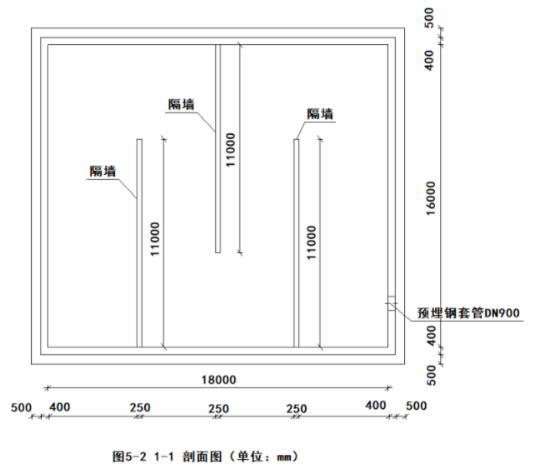

6-2. 浸湿面积: 池底:18x16-0.25x 11x3= 279.75m^2
池壁:水池注满水的高度为:4.50+ 0.25- 1.25=3.5m
3.5x(16+18) x2=238m^2
池壁和池底浸湿总面积为:279.75+238=517.75m^2
注意:对于池壁和池底浸湿面积的计算存在争议,建议理解此题即可,不需要过多纠结。 理解一:池壁扣减隔墙面积,池底不扣减; 理解二:池底扣减隔墙面积,池壁不扣减; 理解三:池壁扣减隔墙面积,池底也扣减隔墙面积。 关于套管面积,因为套管位置本身也需要封堵,而且封堵位置也有渗水可能性,所以计算浸湿面积时不能扣除。
