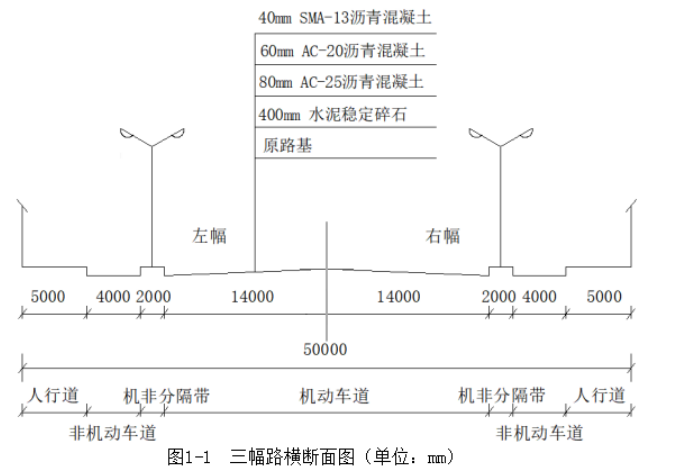

2024教材P4-6
第一问;
交通导行方案实施获得交通管理和道路管理部门的批准后组织实施。还需要道路管理部门批准。
第二问;

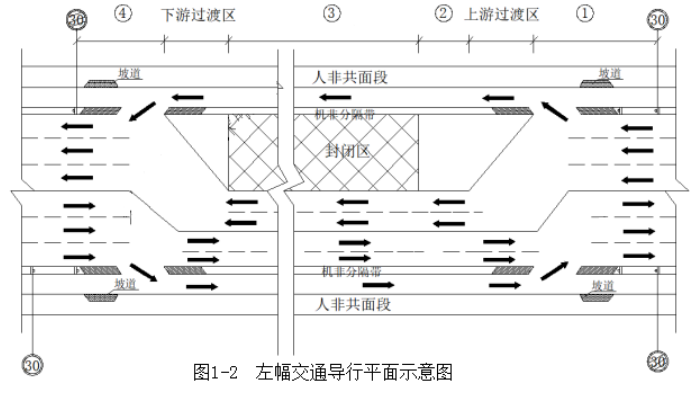

①:警告区;②:缓冲区;③:作业区;④:终止区
第三问;
监理单位,建设单位,设计单位
第四问;
主控项目:原材料、压实度、7d无侧限抗压强度
第五问;
不妥之处:接缝未进行处理;
正确做法:左幅施工采用冷接缝时,将右幅的沥青混凝土毛槎切齐,接缝处涂刷粘层油并对接槎软化再铺新料,上面层摊铺前纵向接缝处铺设土工格栅或土工布、玻纤网等土工织物,上下层接槎位置错开300~400mm。
