案例题 某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009 年版)》签订了施工合同。经总监理工程师批准的施工总进度见下图(时间单位:天),合同工期为16 个月(每个月按30 天计),确定了主要分部分项工程的施工办法、施工机械配备等,指定了进度计划,并经监理工程师批准,双代号网络计划如图2 所示。

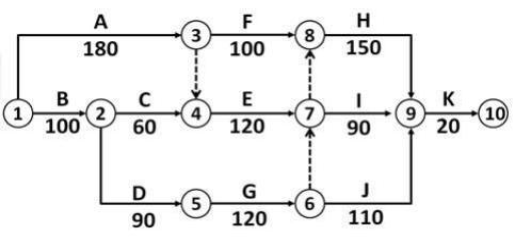

图2 双代号网络计划图(单位:天)
施工过程中发生了如下事件:
事件1:因设计变更,工作(B)的工程量由50000m 增加至60000m。
事件2:工作(D)结束后,发包人指令在工作(G)之前增加一项工程,完成该新增工程需要30 天;
事件3:因发包人供应的某主要材料检验不合格,导致工作(1)开始时间推迟40 天。针对上述情况,承包人提出了延长工期索赔要求。
事件4:工程完工后,承包人提交了完工付款申请单,监理和发包人审核完毕后进行了完工结算。工程结算总额7860 万元。发包人预留了240 万元的质量保证金。
问题:
1.计算网络计划的工期,指出图2 关键线路。
2.事件1~3 中情况可索赔工期分别为多少天?说明理由。总工期索赔为多少天?
3.监理人收到承包人提出延长工期和增加费用的要求后,监理人按照什么处理程序办理?
4.事件4 中承包人向监理人提交的完工付款申请单的主要内容有哪些?判断本工程中质量保证金预留金额是否正确,说明理由。

正确答案
1.
工期480天,关键线路:①→②→⑤→⑥→⑦→⑧→⑨→⑩。
2.
事件一、B工作50000m增加至60000,工期从100天增加至120天。
工作B为关键工作,因为设计变更属于发包人责任,故可以索赔20天。
事件二、G工作为关键工作,增加工作来自于发包人指令,故可以索赔30天。
事件三、I工作延后40天开工,原因为发包人原因,可以索赔,但I工作本身总时差为60天,故不影响总工期,不可索赔。综上所述,工期可以索赔30+20=50天。
3.处理程序:监理人收到承包人提交的索赔通知书后,应及时审查索赔通知书的内容、查验承包人的记录和证明材料,必要时监理人可要求承包人提交全部原始记录副本。监理人应商定或确定追加的付款和(或)延长的工期,并在收到上述索赔通知书或有关索赔的进一步证明材料后的42天内,将索赔处理结果答复承包人。
4.
(1)完工付款申请单的主要内容:完工结算合同总价、发包人已支付承包人的工程价款、应支付的完工付款金额。
(2)不正确。
工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。因此最多可预留的质量保证金的金额为7860×3%=235.8万元<240万元,因此本工程中质量保证金预留金额不正确。
查看解析

相关试题

单选
堤防碾压时必须严格控制土料含水率,应控制在最优含水率()范围内。
A ±1% B ±2% C ±3% D ±5%
查看
单选
水利工程基本建设项目竣工财务决算应由()编制。
A 项目法人 B 设计单位 C 监理单位 D 施工单位
查看
单选
某一水箱,设有出水口、进水管、溢流槽,三者平衡保持箱内水位恒定且出水口大小不变,则水箱出水口射流为()。
A 恒定流 B 均匀流 C 紊流 D 急流
查看
单选
根据《水电水利工程施工监理规范》DL/T5111-2012,工程质量检验按三级进行,其中三级中不包括()。
A 单位工程 B 分部工程 C 单元工程 D 分项工程
查看
单选
河湖整治工程专业承包企业资质分为()类。
A 2 B 3 C 4 D 5
查看
单选
堆石坝垫层填筑施工中,当压实层厚度大时,为减轻物料的分离,铺料宜采用()。
A 后退法 B 进占法 C 先进占法卸料.再后退法铺平 D 先后退法卸料,再进占法卸料铺平
查看
单选
对于混凝土坝,盖重混凝土厚度可为1.5m以上,盖重混凝土应达到设计强度()后方可进行钻灌。
A 30% B 50% C 70% D 75%
查看
单选
有物理屈服点的钢筋其质量检验指标主要有()项。
A 2 B 3 C 4 D 5
查看
单选
细度模数为2.0的砂属于()。
A 粗砂 B 中砂 C 细砂 D 特细砂
查看
单选
钢筋接头配置在同一截面的允许百分率,绑扎接头在构件的受拉区中不超过 (),在受压区不超过()。
A 25%,30% B 25%,40% C 25%,50% D 30%,80%
查看
刷题小程序
水利水电工程管理与实务题库小程序
