分析

案例题 某新建办公楼,地下1层,地上18层,总建筑面积2.1万㎡ 。钢筋混凝土核心筒结构,外框采用钢结构。
总承包项目在工程施工准备阶段,根据合同要求编制了工程施工网络计划如图2。在进度计划审查时,监理工程师提出在工作A和工作E中含有特殊施工技术,涉及知识产权保护,须由同一专业单位按先后顺序依次完成。项目部对原进度计划进行了调整,以满足工作A与工作E先后施工的逻辑关系 。

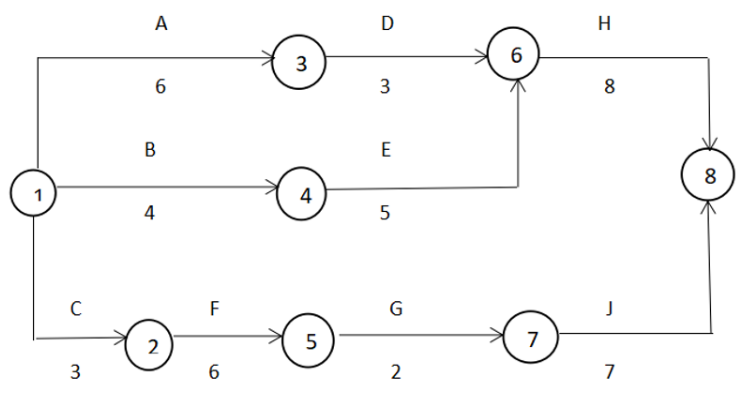

图2施工进度计划网络图(单位:月)
外框钢结构工程开始施工时,总承包项目部质量员在巡检中发现,一种首次使用的焊接材料的施焊部位焊缝未熔合、未焊透的质量缺陷。钢结构安装单位也无法提供其焊接工艺评定试验报告,总承包项目部要求暂停此类焊接材料的焊接作业,待完成焊接工艺评定后重新申请恢复作业。
工程完工后,总承包单位自检后认为:所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料完整,符合单位工程质量验收合格标准,报送监理单位申请预验收。监理单位检查后发现部分楼层C30混凝土同条件试块资料缺失,不符合强度评定要求,退回整改。
【问题】
1、画出调整后的工程网络计划图,并写出关键线路。(以工作表示:如A→C)。调整后的总工期是多少个月?
2、网络图的逻辑关系包括什么?网络图中虚工作的作用是什么?
3、哪些情况需要进行焊接工艺评定试验?焊缝缺陷还有哪些类型?
4、单位工程质量验收合格的标准有哪些?工程质量控制资料部分缺失时的处理方式是什么?

正确答案
2024教材P266
【第1问】

1-1、
1-2、关键线路:A→E→H
1-3、调整后的总工期:6+5+8=19个月
【第2问】
2-1、网络图的逻辑关系有:工艺关系和组织关系。
2-2、虚线的作用:用于正确表达图中工作之间的逻辑关系,一般起着工作之间的联系、区分和断路的三个作用。
【第3问】
3-1、施工单位首次采用的钢材、焊接材料、焊接方法、接头形式、焊接位置、焊后热处理制度以及焊接工艺参数、预热和后热措施等各种参数及参数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。
3-2、焊缝的缺陷形式还有:裂纹、孔穴、固体夹杂、形状缺陷和上述以外的其他缺陷。
【第4问】
4-1、单位工程质量验收合格要求:
1)所含分部工程的质量均应验收合格;
2)质量控制资料应完整;
3)所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料应完整;
4)主要使用功能的抽查结果应符合相关专业验收规范的规定;
5)观感质量应符合要求。
4-2、工程资料有缺失,应委托有资质的检测机构按有关标准进行相应的实体检验或抽样试验。
