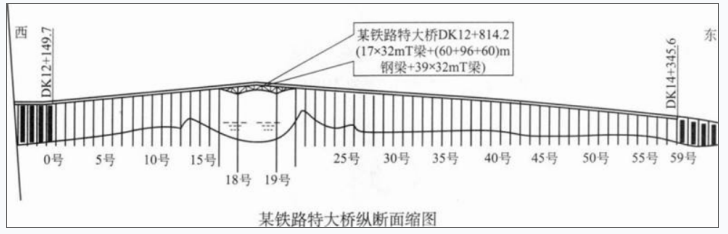

案例题 某施工单位中标一座铁路大桥(施工范围不含图中阴影部分),该桥跨越某三级通航河流,主跨为下承式钢梁,架桥机运梁车均可以在上面行驶。边跨为32m简支T形梁,要求现场制梁,采用公铁两用架桥机架梁,工期要求20个月,孔跨布置详见下图。

问题:
1.简述主跨钢梁的施工技术方案。
2.简述边跨梁部工程施工步骤及投入的主要机械(除公铁两用架桥机外)。
3.简述T形梁预制的质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些

正确答案
1.主跨钢梁的施工技术方案是:
(1)在18号、19号墩完成后,自墩顶向两侧进行悬拼;
(2)墩顶段拼装后,在钢梁顶部对称安装2台移动吊机,循环提升钢梁杆件;
(3)采用定向扭矩扳手对高强度钢螺栓施拧,采用扭矩系数法控制预紧力;
(4)钢梁出厂前完成二度底漆,一度面漆,拼装完成后施作一度面漆,现场采用长臂式喷漆机喷涂。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌合机,张拉千斤顶,运梁车。
3.T梁预制的质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:
控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨T梁,包括预制、架设。
【分析与提示】
主跨被列为控制性工程是因为深水桥墩及主跨钢梁,边跨简支梁被列为控制性工程是因为铁路32m简支梁采用公铁两用架桥机,架梁、制梁有一定的难度,本案例32m简支T梁规模大、数量多。
查看解析

相关试题

单选
某铁路隧道施工测量实行二级检查一级验收制,其中最终检查由施工单位的()负责实施。
A 施工测量队检查人员 B 技术负责人 C 质量管理机构 D 安全负责人
查看
单选
在水泥使用中,对其质量有怀疑时应采取的措施是()。
A 退货 B 报废 C 复验 D 降低等级使用
查看
单选
下列边坡地质条件中,适合采用土钉墙支挡结构的是()。
A 一般地区岩质路堑地段 B 地下水较发育地段 C 破碎软弱岩质路堑地段 D 边坡土质松散地段
查看
单选
下列关于清孔作业的说法中,错误的是()。
A 清孔过程中应及时向孔内注清水 B 成孔检查合格后应立即进行清孔 C 换浆法清孔用于正循环旋转钻机 D 采用加大钻孔深度方式代替清孔
查看
单选
同类型轨枕成段铺设的最小长度,其他线和地方铁路、专用铁路、铁路专用线轨道为()。
A 100m B 200m C 300m D 500m
查看
单选
铁路工程项目施工进度的关键节点工期中,以轨道工程铺通并能行车为目标的工期是()。
A 站前工期 B 站后工期 C 线下工期 D 线上工期
查看
单选
铁路隧道工程中,施工单位应对下列()五项指标进行检验,监理单位按规定进行平行检验或见证取样检测。
A 测量准确度、衬砌厚度、强度、衬砌背后回填密实度及防水效果 B 隧道限界、衬砌厚度、强度、衬砌背后回填密实度及防水效果 C 初期支护、衬砌厚度、强度、衬砌背后回填密实度及防水效果 D 初期支护、隧道限界、衬砌强度、衬砌背后回填密实度及防水效果
查看
单选
铁路建设项目申请国家验收应在初步验收合格且初期运营()后进行。
A 3个月 B 6个月 C 1年 D 2年
查看
单选
混凝土保水性的主要影响因素是混凝土的()。
A 单方用水量 B 运输方法 C 水泥品种、用量与细度 D 含砂率(灰砂比)
查看
单选
对于预应力钢绞线原材料进场检验,钢绞线每检验验收批规定应由同一牌号、同一规格、同一交货状态的钢绞线组成,每批重量上限为()。
A 30t B 40t C 50t D 60t
查看
刷题小程序
铁路工程管理与实务题库小程序
