分析

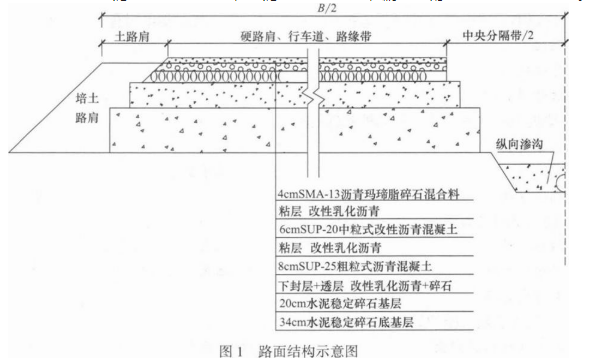

案例题 某施工单位承建一高速公路路面工程,项目位于丘陵地区,属亚热带季风气候,地方路网发达,交通运输较为便利。设计速度100km/h,双向四车道,主线长15km,起讫桩号为K15+000~K30+000,行车道宽度为3.75m。主要工程内容有:水泥稳定碎石底基层、水泥稳定碎石基层、沥青混凝土面层及路面排水等。路面结构如图1所示。

施工过程中发生了如下事件:
事件1:路面工程施工前,施工单位编制的专项施工方案中,施工安全保证措施包括技术措施、监测监控等。专项方案实施前,项目部按照要求进行了方案交底。同时,施工现场管理人员向X进行了安全技术交底,并由双方和项目Y共同签字确认。
事件2:路面各层施工时,项目部配置以下主要机械设备:水稳拌合站、沥青混合料拌合站、纤维投放机、运输车、装载机、摊铺机、压路机、水泥浆洒布车、振动夯实机、智能沥青洒布车等。K17+100~K17+500段基层在养生过程中出现收缩裂缝,经弯沉检测,结构层的承载力满足设计要求,为了防止后期发生质量病害,技术人员采取了灌缝处理措施。
事件3:面层施工中,施工单位的部分做法如下:
①中面层施工前,施工单位完成了成品改性沥青的招标工作,择优选择了一家实力较强的供应商,施工单位要求供货单位供货时需提供有关改性剂与基质沥青的两份技术资料;
②中面层施工采用两台摊铺机梯队作业,当日摊铺作业结束后,采用斜接缝设置横向接缝;
③上面层沥青玛蹄脂碎石混合料配合比设计中沥青用量较高,在正式开始上面层施工前,施工单位选取了200m路段作为试验段,采用轮胎压路机进行碾压施工。

事件4:K20+000~K25+000段具备先行施工条件.施工单位决定将该段底基层、基层划分为4个施工段进行流水施工,持续时间见表1。待基层施工完成后,对下、中、上面层不分段组织顺序作业,各层施工时间均为4d。底基层与基层、基层与下面层之间的技术间歇均为4d。

问题:
1.补充事件1中施工安全保证措施的另外两项主要内容。写出X、Y的名称。
2.补充事件2中路面各层施工时还需要的机械设备。写出基层收缩裂缝处理的其他两种措施。
3.写出事件3①中两份技术资料的名称。逐条判断②、③的做法是否正确?若不正确写出正确做法。

4.根据事件4中的已知条件,计算K20+000~K25+000段路面施工工期(单位:d),复制图2到专用答题卡上,并完善基层与下面层的横道图。

正确答案
2024教材P403-407
1.施工安全保证措施的另外两项主要内容:组织保障、应急预案。
X:作业人员,
Y:专职安全生产管理人员。
2.事件2中,路面各层施工时还需要的机械设备:碎石撒布车、洒水车、清除车。
基层收缩裂缝处理的其他两种措施:铺设玻璃纤维格栅、洒铺热改性沥青。
3.①中两份技术资料的名称为:质量检验报告或沥青样品。
②正确。
③不正确。正确做法:上面层沥青玛蹄脂碎石混合料配合比设计沥青用量较高,在正式开始上面层施工之前,施工单位选取了200m路段作为试验段,采用振动压路机(或钢筒式压路机)进行碾压施工。
4.K20+000~K25+000段路面施工工期:44d。

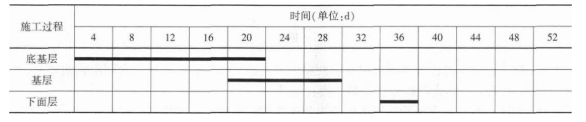

完善的基层与下面层的横道图如下:
查看解析
