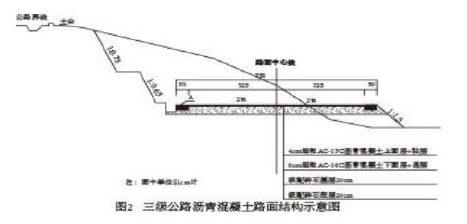

案例题 某施工单位承建某三级公路,公路起讫桩号为 K0+000~K12+300,路面结构形式如图 2所示,图中(A)未采用硬化处理,在沥青混凝土面层和配碎石基少地段条城碎结构之间设置下封层。项目地处丘陵地区,周边环境复杂。其中 K2+000~K2+600 为滑坡地段,该地段多为破碎结构的硬岩或层状结构的不连续地层,路线在滑坡地段以挖方形式通过,经挖方卸载后进行边坡防护。

施工单位对滑坡地段施工编制了滑坡防治专项施工方案以及滑坡监测方案,通过相关专家评审。施工中发生如下事件:
事件一:施工单位针对该项目特点编制了应急预案,在应急预案公布之日起 1 个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。
事件二:滑坡地段采用挖方卸载的防治措施,对该地段边坡釆用锚杄加钢筋网再加喷射混疑土进行防护。

事件三:施工单位对级配碎石基层表面做了如下处理:①在沥青面层施工前 1~2d 内,采用人工清扫方式清理级配碎石基层表面;②当基层表面岀现小坑槽时,用原有基层材料找补;
③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。
事件四:级配碎石基层施工完毕后,施工单位会同相关资料检验人员对基层的弯沉、压实度、平整度、横坡等项目进行了实测。
【问题】
1.写出图 2 中 A 的名称。下封层施工宜采用什么方法施工?
2.指出事件一中对应急预案告知性备案做法的错误之处,并改正。
3.事件二中,滑坡防治措施属于哪类滑坡防治措施,滑坡防治措施还有哪两类?
4.逐条判断事件三中级配碎石基层表面处理的做法是否正确,并改正。
5.补充事件四中还需实测的项目,并指出实测项目中的关键项目。

正确答案
1.(1)A 的名称:土路肩。
(2)下封层宜采用层铺法表面处治或稀浆封层法施工。
2.错误之处:在应急预案公布之日起1 个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。
改正:在应急预案公布之日起20 个工作日内,向属地安全生产监督管理部门和有关部门备案。
3.(1)属于力学平衡类防治措施。
(2)还有排水防治措施以及改变滑带土措施。
4.①正确。
②错误,改正:清理出小坑槽时,不得用原有基层材料找补。
③错误,改正:清理出较大范围松散时,应重新评定基层质量,必要时宜返工处理。
5.(1)补充项目:①纵断高程;②宽度;③厚度。
(2)关键项目:厚度。
查看解析

相关试题

单选
路基施工前,应对路基基底土进行相关试验,每公里至少取( )个点。
A 1 B 2 C 3 D 4
查看
单选
为避免高路堤边坡被路面水冲毁可在( )设拦水缘石。
A 路肩上 B 边沟里 C 涵洞前 D 检查井中
查看
单选
当河窄、水浅时,便桥宜选择()。
A 墩架式桥梁 B 贝雷桥 C 浮桥 D 索桥
查看
单选
下列关于填隙碎石基层施工技术要求的说法,错误的是( )。
A 填隙碎石层上为薄沥青面层时,碾压后宜使集料的棱角外露 3~5mm B 填隙料应干燥 C 宜采用胶轮压路机静压,碾压时,表面集料间应留有空隙 D 填隙碎石基层未洒透层沥青或未铺封层时,不得开放交通
查看
单选
关于工程量计量总原则的说法,不正确的有()。
A 凡超过了图纸所示或监理工程师指示或同意的任何长度、面积或体积,只予部分计量 B 模板、脚手架等材料应包括在其他支付细目中,不单独计量 C 确定按合同完成的工程数量所采用的量测和计算方法,如在有关部分未做具体规定,应符合我国公路工程的习惯做法 D 如果规范规定的任何分项工程或其细目未在工程量清单中出现,则应被认为是其他相关工程的附属义务,不再单独计量
查看
单选
当桥梁结构上部荷载较大,表层地基土的容许承载力不足,在一定深度下有好的持力层时,可采用( )。
A 沉井基础 B 钻孔桩基础 C 沉入桩基础 D 刚性基础
查看
单选
总跨径是指多孔桥梁中各孔()。
A 净跨径的总和 B 计算跨径的总和 C 标准跨径的总和 D 经济跨径的总和
查看
单选
工程项目管理的核心是()。
A 施工技术管理 B 施工质量管理 C 施工安全管理 D 施工成本管理
查看
单选
关于拌合站拌和设备的要求,说法正确的是()。
A 混凝土拌和应采用间歇式拌合机,单机生产能力不宜低于90m3/h B 拌合设备应采用体积法自动计量 C 水计量应采用全自动电子称量法计量 D 外加剂应采用人工计量方式
查看
单选
水泥混凝土抗压强度试件为边长()mm正方体。
A 100 B 150 C 200 D 250
查看
