案例题 某施工单位承接了山区一级公路工程施工合同段,交通荷载等级为中等交通。该合同段土方填方段为 K6+000~K6+460,边坡高度为 25m,土方挖方段为 K6+460~K8+325。该项目实行项目经理负责制,项目经理部设置了工程技术部、安全管理部、材料设备部、合同经营部等职能部门。
施工单位结合地勘报告以及现场情况,采用天然孔隙比和天然含水率两项指标为基础,综合分析的方法对地基土进行鉴别,部分填方路段地基为软基,深度 5-8m 不等,原地面横坡为1∶4时,施工单位对填方段施工编制了专项施工方案,专项施工方案经施工单位技术负责人审核签字、加盖单位公章后,上报总监理工程师审查签字,并加盖执业印章后实施。

路基开工前,施工单位进行全段中线放样并固定路线主要控制桩,如交点、圆曲线和缓和曲线的起讫点等,如图 1路基平面布置图。

事件一:对软土地基,施工单位采取了采用真空预压的处理方法。真空预压施工按照排水系统施工、抽真空系统施工、密封系统施工及抽气的步骤依次进行施工。预压过程中,进行膜下真空度、孔隙水压力等预压参数的监测。膜下真空度每隔 4h测一次,表面沉降每 2d测一次。停泵卸荷后24h,应测量地表回弹值。

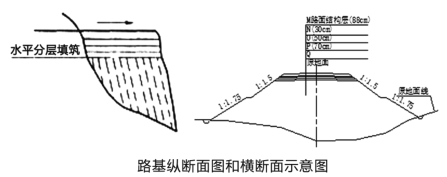

事件二:由于该项目挖方段主要为砂类土,填方段附近有粘性土、粉性土可利用。为了考虑经济问题和施工质量,施工单位选择砂类土和粘性土作为填料,由于填方段地势平坦,填筑较高,采用联合填筑法,路基纵断面图和横断面示意图如图 2。填筑过程采取以下措施:
(1)在横向填筑部分采用砂类土,在水平分层填筑部分采用砂类土和粘性土交错分层水平填筑。
(2)施工过程中,每一压实层均应进行压实度检测,检测频率为每 1000 ㎡不少于 2 点。
(3)每填筑 3m 检测路线中线和宽度。

事件三:路基完成后,施工单位会同相关资料检验人员对土方路基实测项目的压实度、弯沉、纵断高程、中线偏位、宽度、平整度、横坡、边坡等项目进行了实测。其中在路面结构层以下 30cm 范围某个点测得土在工地测得干密度为 1.63g/cm3,湿密度为 1.82g/cm3,而在实验室测得最大干密度为1.66g/cm3。
事件四:根据施工特点,施工单位配置了推土机、铲运机、装载械、平地机、挖掘机、压路机、自卸汽车、空气压缩机、凿岩机等机械。
1. 写出图 1 中 ZY、JD 和图 2 中 N、O、P、Q 的名称。
3. 补充事件一中真空预压监测的参数?真空预压法停止抽气的标准有哪些?
4. 事件二中,改正联合填筑法中错误做法。
5. 指出事件三中土方路基实测项目中关键项目,关键项目合格率不得低于多少?并判断路面结构层以下 30cm 范围该测点土的压实度是否符合《公路路基施工技术规范》JTGT3601-2019 压实度要求。
6. 改正事件四中不适用于该项的机械。
7. 根据背景资料中,项目经理部还应有哪些职能部门。

正确答案
1. 写出图 1 中 ZY、JD 和图 2 中 N、O、P、Q 的名称。
答:ZY—直圆点、JD—交点、N—上路床、O—下路床、P—上路堤、Q—下路堤。
2. 本项目填方路基施工是否属于超过一定规模的危险性较大的工程?说明理由。施工单位编制的专项施工方案还需完善哪些程序?
答:(1)填方路基施工是属于超过一定规模的危险性较大的工程。理由:边坡坡度大于20m 的路堤或地而斜坡坡率陡于 1: 2.5 的路堤,且处于不良地质、特殊土质地段、特殊岩土地段的路堤是超过一定规模的危险性较大工程。
(2)施工单位编制的专项施工方案还需组织专家论证。
3. 补充事件一中真空预压监测的参数?真空预压法停止抽气的标准有哪些?
答:监测的参数还有:表面沉降、深层沉降及水平位移。
停止抽气标准:
(1)连续 5 昼夜实测沉降速率小于或等于 0.5mm/d
(2)满足工程对沉降、承载力的要求。
(3)地基固结度达到设计要求的 80%以上。
4. 事件二中,改正联合填筑法中错误做法。
答:填筑时,水平分层填筑时,砂性土和粘性土分层填筑压实后的连续厚度不宜小于500mm。每填筑 2m 检测路线中线和宽度。
5. 指出事件三中土方路基实测项目中关键项目,关键项目合格率不得低于多少?并判断路面结构层以下 30cm 范围该测点土的压实度是否符合《公路路基施工技术规范》JTGT3601-2019 压实度要求。
答:(1)土方路基实测项目中关键项目压实度、弯沉。关键项目合格率不得低于 95%。
(2)路面结构层以下 30cm 范围测点土的压实度:
K=(γ/γ0)×100%=(1.63/1.66)×100%=98.2%,大于 96%是符合规范要求的。(路面结构层以下 30cm 范围为上路床,一级公路土质路基压实度标准为≥96%)。
6. 改正事件四中不适用于该项的机械。
答:施工单位不需配置:空气压缩机、凿岩机。
7. 根据背景资料中,项目经理部还应有哪些职能部门。
答:财务部、办公室。
查看解析

相关试题

单选
下列抛石挤淤施工规定说法错误的是( )。
A 当下卧地层平坦,沿道路两旁向前呈三角形抛填,再渐次向中线展开。 B 当下卧地层具有明显横向坡度,应从下卧层高的一侧向低的一侧扩展,并在低侧边部多抛投不少于 2m 宽。 C 在抛石高出水面后,应采用重型机具碾压紧密,然后在其上设反滤层,再填土压实。 D 抛石挤淤适用于处理 3m 以下的软基
查看
单选
是施工企业和项目经理部签订责任书的主要依据( )。
A 项目预算总成本 B 项目预算(直接)成本 C 计划预算(直接)成本 D 实际预算(直接)成本
查看
单选
施工机械费用中的可变费用包括机驾人员工资、电费、( )及其他费用等。
A 折旧费 B 维修费 C 安装拆卸及辅助设施费 D 燃油费
查看
单选
桥梁按结构体系划分,不属于组合体系是( )。
A 连续刚构 B 悬索桥 C 梁、拱组合体系 D 斜拉桥
查看
单选
关于锤击沉桩施工过程中,不属于暂停沉桩的情形有( )。
A 遇到贯入度变化 B 桩身突然发生倾斜、移位或有严重回弹 C 桩顶出现严重裂缝、破碎 D 桩身开裂
查看
单选
下列关于综合爆破中小炮说法错误的是( )。
A 钢钎炮炮眼直径和深度分别小于 75mm 和 5m B 小炮主要包括钢钎炮、深孔爆破等钻孔爆破 C 药壶炮是小炮中最省工、省药的一种方法 D 用药量 1t 以下为中小炮
查看
单选
膨胀土地区路基的施工技术要点说法错误的是( )。
A 掺灰处置后的膨胀上不宜用于高速公路、一级、二级公路的路床 B 高填方、陡坡路基不宜采用膨胀土填筑 C 强膨胀土不得作为路基填料 D 路基浸水部分不得用膨胀土填筑
查看
单选
某软岩路堑路段缺乏合格石料,该路堑最适合修建的挡土墙是( )。
A 加筋挡土墙 B 锚杆挡土墙 C 浆砌块石衡重式挡土墙 D 扶壁式挡土墙
查看
单选
粒料基层或底基层中不属于嵌锁型类型的基层是( )。
A 泥结碎石 B 泥灰结碎石 C 级配碎石 D 填隙碎石
查看
单选
下列关于混凝土路面说法错误的是( )。
A 纵缝从功能上分纵向施工缝和纵向缩缝两类,构造上分为设拉杆平缝型和设拉杆假缝型 B 横向施工缝构造上分为设传力杆平缝型和不设传力杆平缝型 C 横向缩缝的切缝方式应由施工期间该地区路面摊铺到切缝时的昼夜温差确定 D 养护时间根据混凝土弯拉强度增长情况而定,混凝土路面养护时间不宜小于设计弯拉强度的 80%
