案例题 某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照《水利工程设计概(估)算编制规定(工程部分)》(水总[2014]429号)和《水利建筑工程预算定额》编制。工程实施过程中发生如下事件:

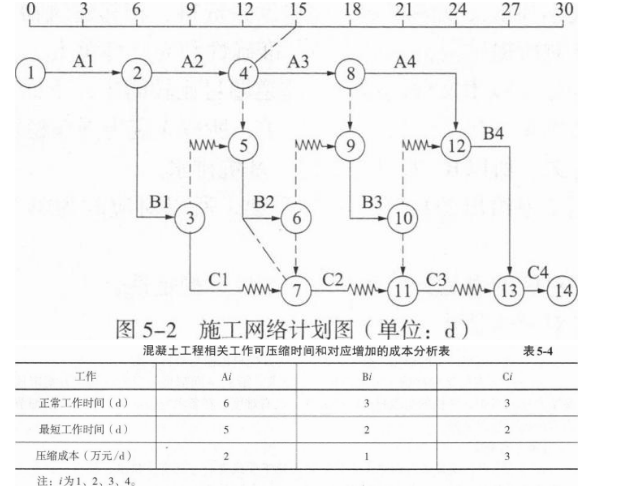

事件1:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如图5—2所示(A为钢筋安装,B为模板安装,C为混凝土浇筑)。其中,C1工作的各时间参数为
事件2:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在图5—2中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表5—4。承包人据此制定了工期优化方案。

事件3:进入冬期施工后,承包人按监理工程师指示对现浇混凝土进行了覆盖保温。承包人要求调整混凝土工程单价,补偿保温材料费。
事件4:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。
【问题】
1.写出事件1中EF、TF、LS、LF、FF分别代表的数值。
2.根据事件2,说明第15天末的进度检查情况(按“××工作实际比计划提前或滞后×天”表述),并判断对计划工期的影响。
3.写出工期优化方案(按“××工作压缩×天”表述)及相应增加的总成本。
4.事件3中,承包人提出的要求是否合理?说明理由。
5.写出事件4中承包人的索赔程序。

正确答案
2024教材P314-315
【第一问】
事件1中EF、TF、LS、LF、FF分别代表的数值:
最早完成时间EF=9+3=12;
总时差TF=6+3=9;
最迟开始时间LS=9+9=18;
最迟完成时间LF==12+9=21;
自由时差FF=波形线水平投影长度=3。
【第二问】
第15天末的进度检查情况及其对计划工期的影响如下:
(1)A3工作实际比计划滞后3d:
(2)B2工作实际比计划滞后3d;
(3)C2工作与计划一致。
影响计划工期3d。
【第三问】
工期优化方案及相应增加的总成本如下:
工期优化方案:本题关键线路是A1→A2→A3→A4→B4→C4,其中在第15天末,
A1、A2工作已完成,只能压缩A3、A4、B4、C4一共三个月,而且应选择压缩成本低的
工作进行压缩,即A3工作压缩1d、A4工作压缩1d、B4工作压缩1d。
相应增加的总成本=2+2+1=5万元。
【第四问】
事件3中,承包人提出的要求是否合理的判断及理由如下:
承包人提出的要求不合理。
理由:混凝土工程养护用材料,定额中是以其他材料费,按照费率的方式计入的,投标单价中已经包含相应养护材料费。
【第五问】
事件4中承包人的索赔程序:
(1)承包人在索赔事件发生后28d内,向监理人提交索赔意向通知书。
(2)承包人在发出索赔意向通知书后28d内,向监理人正式提交索赔通知书。
查看解析

相关试题

单选
流网的网格是由( )图形构成。
A 曲线正方形(或矩形) B 曲线正方形(或圆形) C 曲线三角形(或圆形、矩形) D 曲线三角形(或正方形、矩形)
查看
单选
水库水位和隧洞闸门开度保持不变时,隧洞中的水流为( )。
A 恒定流 B 均匀流 C 层流 D 缓流
查看
单选
土石分级中,土分为( )级。
A 3 B 4 C 5 D 6
查看
单选
采用开敞式高压配电装置的独立开关站,其场地四周设置的围墙高度不低于( )m。
A 1.2 B 1.5 C 2.0 D 2.2
查看
单选
土石坝碾压采用进退错距法,设计碾压遍数为5遍,碾滚净宽为4m,错距宽度为( )m。
A 1.25 B 1 C 0.8 D 0.3
查看
单选
某堤防建筑物级别为2级,其合理使用年限不超过( )年。
A 20 B 30 C 50 D 100
查看
单选
根据《水利安全生产信息报告和处置规则》(水安监(2016)220号),水利生产安全事故信息包括生产安全事故和( )信息。
A 一般涉险事故 B 较大涉险事故 C 重大涉险事故 D 特别重大涉险事故
查看
单选
岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,称为( )。
A 蠕变 B 松弛张裂 C 崩塌 D 滑坡
查看
单选
水库大坝首次安全鉴定应在竣工验收后( )年内进行。
A 5 B 6 C 8 D 10
查看
单选
施工质量评定结论需报工程质量监督机构核定的是( )。
A 一般单元工程 B 重要隐蔽单元工程 C 关键部位单元工程 D 工程外观
查看
刷题小程序
水利水电工程管理与实务题库小程序
